【背景资料】 华北平原某4E级机场拟将跑道延长600m,并对原道面加铺沥青混凝
【背景资料】 华北平原某4E级机场拟将跑道延长600m,并对原道面加铺沥青混凝
admin
2022-08-02
89
问题
【背景资料】华北平原某4E级机场拟将跑道延长600m,并对原道面加铺沥青混凝土面层(盖被子)。B单位承揽了跑道加长工程,C单位承揽了旧道面加铺沥青混凝土工程,D单位承揽了附属工程,E、F单位分别承揽了目视助航灯光工程和空管工程。机场扩建指挥部在开工前编制了工程进度计划(见表1),并作出如下规定:(1)加长跑道基层、面层施工须在地基处理完成后进行;(2)旧道面加铺沥青混凝土面层和助航灯光工程最早只能在加长跑道基层、面层开工1周后进行;(3)附属工程必须在9月第2周周末结束;空管工程必须在10月第1周周末结束。施工期间无须调整起降架次、航班时刻、飞行程序和最低起降标准。每日首个到港航班时刻为06:00,首个离港航班时刻为07:00。航管部门于7月6日发布了航行通告。由于天气原因,8月份地基处理施工延误14d。为将延误影响降至最低,机场扩建指挥部对后续工程进度进行了调整,重新编制了工程进度计划。
【问题】1.该工程应由何单位向哪级民航管理机构提出申请依据民航相关规定,该工程能否如期开工说明理由。2.加铺沥青混凝土的人员、设备每日何时必须完成现场撤离工作3.按原进度计划编制该扩建工程每周资金需求计划直方图(柱状图),并在图中注明每周费用数额。4.附属工程施工是否还能按原计划进行说明理由。5.画出工程进度调整后的扩建工程施工进度计划横道图。6.工程进度计划调整后,哪些单位可提出工期索赔
选项
答案
解析

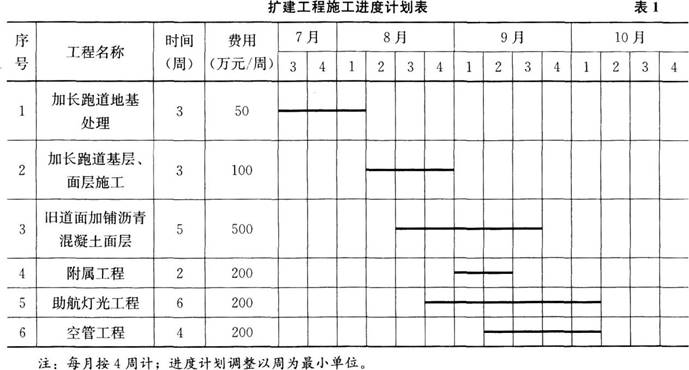

1.该工程由机场建设单位向民航地区管理局提出申请。 该工程能如期开工,因为该工程计划开工时间距航行通告发布时间已超过7d。2.加铺沥青混凝土的人员、设备每天必须在05:30前完成撤离工作。3.扩建工程每周资金需求计划直方图(柱状图),如图4所示。

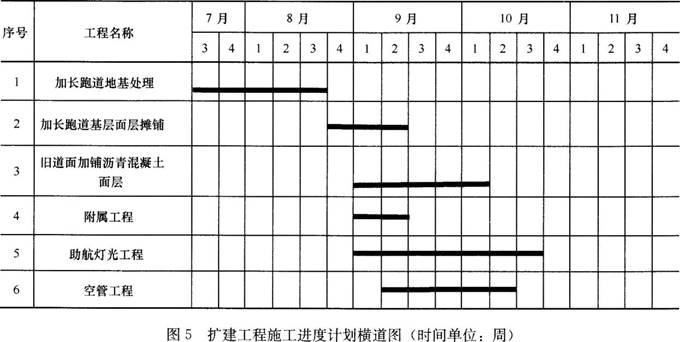

4.附属工程可以如期开工。因为附属工程的开工时间不受其他工程进度的制约。5.扩建工程施工进度计划横道图,如图5所示。
6.工程进度计划调整后,可提出工期索赔的单位:①助航灯光工程的开工日期原计划为8月第4周,调整后为9月第1周,已造成工期延误,E单位可以就施工推迟提出工期索赔。②旧道面加铺沥青混凝土基层、面层施工的开工日期由原计划的8月第3周变为9月第1周,已造成工期延误,C单位可以就施工推迟提出工期索赔。
转载请注明原文地址:https://www.tihaiku.com/jzgc/153777.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
某工程公司承接了新建30公里PVC塑料管道工程,人孔上覆采用钢筋混凝土现场浇注。
背景资料:某DWDM传输设备安装工程由甲、乙、丙、丁四个站组成,其中甲站、丁站为
背景资料:某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护
背景资料 某公司承接SDH光通信终端站设备安装工程。施工过程中,因建设单
背景资料 某施工单位承担了一项通信管道工程,工程内容为在城区部分路段建设塑
背景资料 某施工单位承担—项基站设备安装工程,工作内容包括:机房内基站及配套设
背景资料:某施工单位承担了一项架空光缆线路工程,设有甲、乙、丙三个中继段。
背景资料:某施工单位承担了一项传输设备安装工程,共有2个站,合同约定工期70天。
背景材料:某通信工程施工单位承揽了一项直埋线路工程,有部分线路路由穿越草原,施工
背景材料:某通信工程公司承担西南某市一项室内管道光缆线路工程,开工前,项目负责人
随机试题
[originaltext]W:Goodmorning.I’mfromtheNewYorkBookReview.CouldIasky
Thearticleismainlyabout______.[br]Accordingtothepassage,themainprob
Irecommendyoutobuythebook,sinceitisreallyworth(read)______.reading
A.通解 B.特解 C.不是解 D.既不是通解又不是特解,而是解
微机系统中系统总线的()是指单位时间内总线上传送的数据量。A.主频 B.工作
海风藤的功效是()。A.祛风湿,清湿热B.祛风湿,通络止痛C.祛风湿,利水湿D
反映肾小管排泌功能的指标A.尿钠与滤过钠排泄分数(FeNa)测定B.酚红排泄试验
注意事项 1.申论考试是对应考者阅读能力、综合分析能力、提出和解决问题能力、文
观看乒乓球抽球录像后,能以一定的精确度演示这一动作的动作技能目标是()。 A.
政府凭借国家政治权力,以社会管理者的身份筹集以税收为主体的财政收入,用于保障和改
最新回复
(
0
)
