某综合楼工程项目的施工,经当地主管部门批准后,由建设单位自行组织施工,公开招标。

练习题库2022-08-02  75

问题 <P>某综合楼工程项目的施工,经当地主管部门批准后,由建设单位自行组织施工,公开招标。招标工作主要内容确定为:1)成立招标工作小组;2)发布招标公告;3)编制招标文件;4)编制标底;5)发放招标文件;6)组织现场踏勘和招标答疑;7)投标单位资格审查;8)接收投标文件;9)开标;10)确定中标单位;11)评标;12)签订承发包合同;13)发出中标通知书。</P><P>现在A、B、C、D四家经资格审查合格的施工企业参加该工程投标,与评标指标有关的数据见表1-1。</P><P></P><P>经招标工作小组确定的评标指标及评分方法如下。</P><P>(1)报价以在标底价(3600万元)的(1%±3%)以内为有效标。评分方法是:报价以标底价减去其3%为100分,在标底价减去其3%的基础上,每上升1%扣5分。</P><P>(2)定额工期为500天。评分方法是:工期提前10%为100分,在此基础上每拖后5天扣2分。</P><P>(3)企业信誉和施工经验均已在资格审查时评定。</P><P>企业信誉得分:C单位为100分,A、B、D单位为95分;施工经验得分:A、B单位为100分,C、D单位为95分。</P><P>(4)上述四项评标指标的总权重分别为:投标报价45%,投标工期25%,企业信誉和施工经验均为15%。</P><P>【问题】</P><P>1.如果将上述招标工作内容的顺序作为招标工作先后顺序是否妥当?如果不妥,请确定合理</P><P>的顺序。</P><P>2.试在表1-2中填制每个投标单位各项指标得分及总得分。其中报价得分要求列出计算式。请根据总得分列出名次并确定中标单位。</P><P></P>

选项

答案

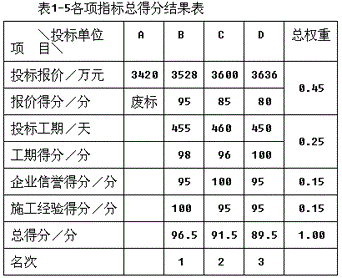

解析 <P>1.题中所列招标顺序不妥。正确的顺序应当是:1)成立招标工作小组;2)编制招标文件;3)编制标底;4)发布招标公告;5)招标单位资格审查;6)发放招标文件;7)组织现场踏勘和招标答疑;8)接收投标文件;9)开标;10)评标;11)确定中标单位;12)发出中标通知书;13)签订承发包合同。</P><P>2.(1)报价得分计算</P><P>A单位:报价降低率=[(3420-3600)/3600]×100%=-5%</P><P>(注:报价降低率是以标底价为基准,而不是以投标报价为基准计算。)</P><P>A单位报价降低率已超出有效标(报价降低率最低为-3%)的范围,因此是废标。</P><P>B单位:报价降低率=[(3528-3600)/3600]×100%=-2%</P><P>与报价降低率-3%相比,上升1%,扣5分。</P><P>因此B单位报价得分为95分。</P><P>同理可求出C单位、D单位报价得分,分别为85分、80分(具体计算过程略)。</P><P>(2)填表1-5。</P><P></P><P>中标单位为B单位。</P>
转载请注明原文地址:https://www.tihaiku.com/jzgc/1534238.html

最新回复(0)
