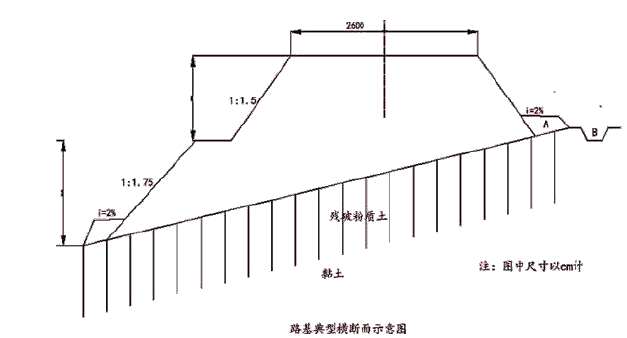

背景资料:某高速公路 K58+340~K58+780 段为斜坡软弱地基路段,该区域构造属于侵蚀低丘地貌,冲沟相间,丘陵斜坡较缓,地表以下分布第四系残破粉质土,厚度 4m 左右,属斜坡软弱层,其下为黏土层,较厚。路基典型横断面示意图如图 1 所示。

某施工单位承建了该路堤工程,在施工过程中发生了如下事件:事件一:施工单位根据实际情况制定了水泥浆喷桩的施工工艺流程,如图 2 所示。
事件二:在水泥浆喷浆施工过程中,施工单位为保证施工质量,提出了如下施工要点:(1)浆液应严格按照成粧试验确定的配合比拌制,制备好的浆液不得离析,超过 2h 的浆液应加入新浆液重新搅拌。浆液倒入集料斗时应加筛过滤,避免浆内块状物损坏泵体。(2)提升钻杆、喷浆搅拌时,应按钻头钻进旋转方向边旋转、边喷浆、边提升。提升速度宜控制在 0.5~0.8m/min。当钻头提升至距离地面 1m 时,宜用慢速提升;当喷浆口即将出地面时,应停止提升,搅拌数秒。(3)应根据设计要求,对地面以下一定深度范围内的桩身进行复搅。复搅速度宜为 0.5~0.8m/min。 (4)应随时记录喷浆压力等有关参数的变化。当发现喷浆量不足时,应整桩复打。当施工中因故停浆时,应使搅拌头下沉至停浆面以下 0.5m,待恢复供浆后再喷浆提升。事件三:施工单位根据规范对水泥浆喷桩的施工允许偏差进行了检验,实测项目包括:桩距、单桩喷浆量、强度等。【问题】1.写出图 1 中 A 和 B,以及图 2 中 C 和 D 的名称。2.逐条判断事件二中水泥浆喷桩施工要点是否正确,并改正错误。3.针对事件二,补充要点(4)中应随时记录的有关参数。4.补充事件三中水泥浆喷桩检验的实测项目。
选项
答案
解析
1.A 为反压护道;B 为边沟;C 为钻机就位;D 为桩身复搅。
2.(1)错误,改正:超过 2h 的浆液应废弃。
(2)错误,改正:提升钻杆、喷浆搅拌时,应使钻头反向边旋转、边喷浆、边提升。
(3)正确。
(4)正确。
3.补充参数:喷浆量、钻进速度、提升速度。
4.实测项目:桩长、桩径、竖直度、单桩或复合地基承载力。
转载请注明原文地址:https://www.tihaiku.com/jzgc/151051.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
背景 某矿井由混合井与风井一对立井开拓,某施工单位承揽了混合井与风井的井筒施工
背景 某施工队承担一锚喷支护巷道的施工任务。设计锚杆排距1m,每断面锚杆ll根
背景 西南某一经济相对贫困、交通又不很发达的地区,已完成规定的勘探和部分矿井初
关于矿业工程项目的特点,说法比较合理的是()。A.矿井地质资料不准的重要因素是客
矿业工程项目竣工移交的资料,除工程竣工资料外,尚应提交( )资料。A.施工过程
矿井竣工移交的水文地质资料内容包括有( )。A.水文地质观测台账和成果 B.
不宜收录在矿业工程技术档案中的资料是( )。A.工程决算 B.安全事故及其损
关于矿业工程项目的特点,说法比较合理的是()。A.矿井地质资料不准的重要因素是
背景 某钢厂将一条年产100万宽厚板轧制生产线的建设项目,通过招标确定本工程中
背景 某施工单位中标承担了一副井井筒工程,该副井井筒净直径5m,掘进荒径6~7
随机试题
[originaltext]Wouldyoumindclosingthedoor?[/originaltext][originaltext]How
ThreefactorscontributetothemiraculousspreadofEnglish【C1】______an
______thefinalexaminationisover,wecangooutsideforapicnic.A、Eventhoug
用截面法计算单跨静定梁时,梁上任一截面的弯矩等于该截面任一侧所有外力对形心之矩的
在正常使用条件下,供热与供冷工程的最低保修期限为()。A.1个采暖期、供冷期
以下关于软件著作权产生的时间说法正确的是()。A.软件首次公开时是软件著作权产生
患者,女,60岁。有糖尿病史多年,因发热、咳嗽、咯黄痰3天就诊。查体:T38.5
共用题干 TheGreatestMysteryofWhalesThe
直接决定某一房地产价格水平高低的供求状况,主要是()房地产的供求状况。A.
分部工程质量验收应在各分项工程验收合格的基础上,由施工单位向( )提出报验申请
最新回复
(
0
)
