背景资料: 施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监
背景资料: 施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监
admin
2022-08-02
56
问题
背景资料:施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。

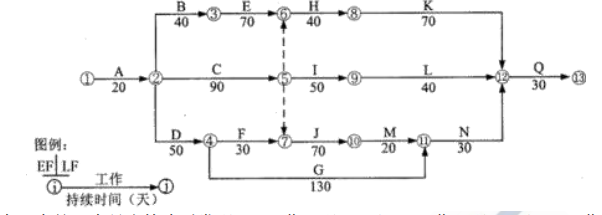

施工过程中,在第 3 个月末检查时发现:E 工作延误 20 天,C 工作延误 l0 天,F 工作按计划进行,G 工作提前 l0 天。为满足业主坚持按计划工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表条件按经济性原则进行了计划调整。

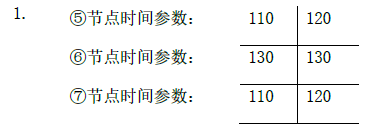

在 G 工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。 施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用 20 万元、G 工作延误 20 天。对此,施工单位在规定时间内提出了工期及费用索赔。【问题】1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关键线路;确定计划工期。2.针对 3 月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。3.针对 G 工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理,并说明理由
选项
答案
解析
关键线路A→B→E→H→K→Q;工期270 天。2.3 月末进度检查结果,因为E 工作为关键工作,所以E 工作延误20 天,将造成总工期延误20天,C 工作延误l0 天,在总时差范围内,不影响总工期。优化方案:E 压缩5 天,H 压缩10 天,K 压缩5 天,总工期仍为270 天(此时的关键线路增加一条:A→C→J→M→N→Q),费用=5×0.2+10×0.3+5×0.4=6 万元。3.可索赔费用,不可索赔工期。因处理硬质岩石导致增加费用不属于合同标明之内的,属业主原因,故可索赔费用。调整工作计划后,G 工作有总时差20 天,所以不影响总工期,故不可索赔工期。
转载请注明原文地址:https://www.tihaiku.com/jzgc/150824.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
会耽误矿业工程项目施工进度计划完成的行为是()。A.增开主副井贯通巷道 B
关于总承包方的试运行和交付工作的内容,不正确的是( )。A.编制计划和操作手册
矿业工程合同文件包括有()等。A.合同协议书 B.中标通知书 C.技术标
关于矿业工程项目的特点,说法比较合理的是()。A.矿井地质资料不准的重要因素是
关于合同中的安全施工内容,说法不正确的是()。A.承包方应承担施工现场管理的安
关于加快矿业工程项目施工进度的方法,说法正确的是()。A.只要施工队伍多,就可
施工机具使用费应包括( )的内容。A.场外运费 B.因公差旅交通费 C.工
对于施工准备期工业广场已建公路,施工单位的使用、移交时的维修问题,应按( )方法
单位工程施工组织设计的工程量计算,具有()的特点。A.其根据是概算指标 B
某井工矿主井井筒设计深度560m,井筒净直径6m,建设单位经过公开招标同某施工单
随机试题
[originaltext]W:Didyouwatchthe7o’clockprogramonChannel2yesterdayeve
行政处罚可以取代民事制裁和刑事制裁。()
水平静荷载试验成果分析应根据试验内容的不同,分别绘制以下相应试验成果曲线:()A
布鲁纳认为“学习一门学科,看来包含着三个差不多同时发生的过程”,即( )。A.
某房地产经纪公司接受二手住宅楼销售委托,由经纪人张某到现场进行勘察得知:该住宅楼
关于肺脓肿的病因及特征,下列选项正确的是A.急性肺脓肿以需氧菌感染占多数 B.
关于月相说法错误的是:A.上弦月——七夕 B.新月——露似真珠月似弓 C.渐
根据《标准施工招标文件》(2007年版),承包人在施工准备阶段的主要义务有()。
采用ABC分析法确定价值工程对象,是指将( )的零部件或工序作为研究对象。A.功
粗骨料的最大粒径不应超过钢筋净间距的()。A.1/4 B.1/2 C.2/3
最新回复
(
0
)
