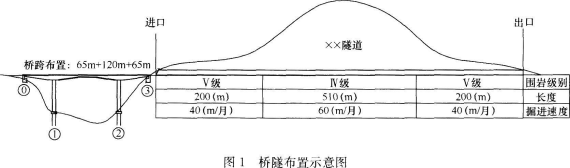

某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)

admin2022-08-02  24

问题 某施工单位承接了二级公路一桥隧相连项目,其中桥梁桥跨布置为(65+120+65)m,③号桥台紧邻隧道进口洞门。隧道全长910m,净宽12m,净高5m,单洞双向两车道,最大埋深100m,进、出口50m范围内埋深均小于20m(属浅埋隧道)。桥跨布置与隧道围岩级别及其长度、掘进速度如图1所示。该项目实施过程中发生了如下事件:事件1:桥梁为T型刚构,采用挂篮悬臂浇筑,设计文件要求悬臂浇筑须对称平衡。中跨、边跨合拢段长度均为2m,靠近桥台4m梁段采用现浇施工。事件2:隧道掘进工期为12个月,采用进、出口双向开挖,但最后30m为单向开挖。由于受③号桥台施工限制,决定先由A作业队从出口向进口方向掘进,待③号桥台施工完成后,立即由B作业队从进口掘进,且最后30m决定由B作业队单独完成。事件3:洞口工程施工包括以下工序:(1)截水沟施工;(2)边、仰坡开挖;(3)套拱及长管棚施工;(4)边、仰坡防护。事件4:A作业队在进洞30m后,现场负责人决定将开挖方法由台阶法改为全断面法。【问题】1.事件1中,主跨悬臂浇筑施工是否需要在墩梁处采取临时固结措施?说明理由。2.事件1中,边跨4m现浇梁段应采用何种方法施工?说明本桥合龙顺序。3.事件2中,为保证隧道掘进工期,③号桥台施工最迟应在A作业队掘进开工后多少个月完成?(列式计算,计算结果小数点后保留一位)4.写出事件3中洞口工程施工的正确顺序。(用编号表示即可)5.事件4中,改变后的开挖方法是否合理?说明理由。

选项

答案

解析 1.不需要采取临时固结措施。
理由:因为0号块与桥墩是固结的,已具有抗弯能力。
2.支架法(或托架法,或钢管柱法)
合龙顺序应按设计要求办理,设计无要求时,一般先边跨,后次中跨,再中跨。故本桥合拢顺序:先边跨后中跨。
3.假设A作业队开挖X个月,B作业队开始挖掘进口,即③号桥台施工完毕。
(1)任意一作业队单独开挖隧道需要200/40+510/60+200/40=18.5月
(2)最后的30m单向开挖需要30/60=0.5月
(3)X+0.5+(18.5-X-0.5)/2=12,得X=5.0月。
4.正确顺序:①→②→④→③。
5.不合理。
理由:因为进洞30m处尚处于浅埋段,根据相关规范规定,浅埋段不应采用全断面法开挖(或:浅埋段采用全断面法开挖不安全;或:浅埋段采用全断面法开挖易塌方)。
转载请注明原文地址:https://www.tihaiku.com/jzgc/150462.html

最新回复(0)
