某施工单位新建隧道及引线工程全长 684.9 米,其中隧道起止桩号为:K0+18
某施工单位新建隧道及引线工程全长 684.9 米,其中隧道起止桩号为:K0+18
admin
2022-08-02
22
问题

某施工单位新建隧道及引线工程全长 684.9 米,其中隧道起止桩号为:K0+180-K0+520m,全长 340 米;最大埋深 32m,最小埋深 6m。隧道断面如图所示,全隧范围内顶板全为基岩,岩性为层状细粒石英砂岩夹砂质泥岩,强~弱风化状态,局部呈现全风化状态,节理发育,岩体完整性差,围岩稳定性差。隧道洞身主要为基岩裂隙水,水量一般,雨季受地下水渗入影响,水量可能会增大。项目部编制隧道工程施工方案,并制定安全预防措施。主要工序、施工方案和配置的主要机械设备见下表。

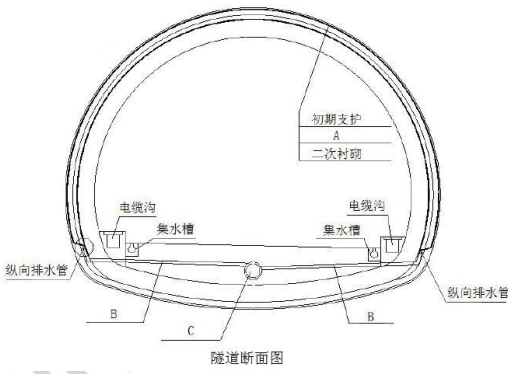

【问题】1.写出图示中 A、B、C 的专业名称。2.写出光面爆破的引爆顺序。(以文字和“→”表示)3.通过安全、技术、经济的比选,项目部宜选择哪种开挖方式?并说明理由。4.针对本工程项目部可以采取哪些超前支护方式?5.指出二次衬砌施工方案错误之处并改正。6.本工程存在哪些安全隐患?补充安全预防措施。
选项
答案
解析
1.A:防水板,B:横向排水管,C:中心排水管。
2.光面爆破爆破顺序:掏槽眼→辅助眼→周边眼。
3.项目部宜选择环形开挖预留核心土法;理由:岩体完整性差,围岩稳定性差,不能采用全断面法,而 CRD 法施工工艺复杂,所需费用也比较多,所以宜选择环形开挖预留核心土法。
4.可以选择超前锚杆、超前小导管、管棚及预注浆等。
5.错误一:采用仰拱填充紧跟二次衬砌施工。
改正:应该先施工仰拱,再施工二次衬砌。
错误二:为节省成本,对于超挖仰拱采用洞渣回填。
改正:应采用与衬砌相同强度等级的混凝土浇筑。
6.存在塌方、涌水、突水隐患;安全措施:
(1)加强地质超前预报工作,
(2)按照“短开挖、强支护、快封闭、勤量测”的原则进行施工,
(3)建立完善的应急保障体系,
(4)进行防涌水培训等。
转载请注明原文地址:https://www.tihaiku.com/jzgc/150192.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
下列不属于工程概算文件的选项是()。A.封面 B.扉页 C.编制说明 D
航道整治工程施工组织设计中应编制施工进度计划,其内容应包括()。A.施工总进度
航道整治工程施工部署的内容和侧重点在航道整治工程施工中一般应包括()。A.确定
航道整治工程中属于施工自然条件的是()。A.水位 B.气象 C.工程地质
航道整治工程施工组织设计中应编制资源需求供应计划,其内容应包括()。A.施工准
在环保疏浚工程中,绞吸挖泥船能够将()等施工工序一次完成。A.挖掘 B.输送
某外海码头工程钢管桩防腐采用牺牲阳极的阴极保护法,要求保护效率不低于90%,主要
港口工程地质勘察中,十字板剪切试验成果可用于()等。A.地基土的稳定分析 B.
有抗冻要求的港口与航道工程C40级以上混凝土粗骨料中总含泥量的限制值为粗骨料质量
海水环境中有掩护港口与航道工程混凝土的水位变动区是指()。A.设计高水位至设计低
随机试题
Duringthereadinglesson,theteacheraskedstudentstoreadafew______from
A.afterB.stormC.entitledD.illegalE.exaggerateF.beforeG.thun
TheRoleofParentsinPromotingLanguageDevelopmentA)Frominf
采用共济原理计算健康保险产品费率的特点是()。A.同一家庭的成员由于风险预期
党的十八大报告提出技术创新体系的主体是()。A.政府 B.科研机构
下列事件排序比较合理的一项是()。 (1)电话报警 (2)交通堵塞
下列情况不属于预防性压力治疗的是:A.增生性瘢痕 B.长期卧床者 C.烧伤2
上海辖()个区。A.15 B.16 C.17 D.18
属于染色体数目异常的是A.环状染色体B.等臂染色体C.单倍体D.整倍体E.嵌合体
一住店客人未付房钱即想离开旅馆去车站。旅馆服务员揪住他不让走,并打报警电话。客人
最新回复
(
0
)
