某施工单位承建了一段二级公路路基工程,其中K3+220~K3+650为高填方路堤
某施工单位承建了一段二级公路路基工程,其中K3+220~K3+650为高填方路堤
admin
2022-08-02
75
问题

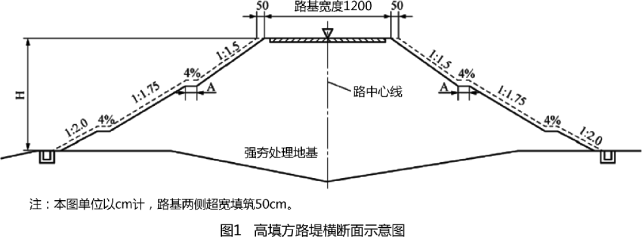

某施工单位承建了一段二级公路路基工程,其中K3+220~K3+650为高填方路堤。路基填方高度最高为21.2m,地面以下有约6m的软土层。施工单位采用强夯处理地基,采用水平分层填筑路堤。高填方路堤横断面示意图如图1所示。
施工过程中发生如下事件:事件一:施工单位在已碾压整平的场地内做好了周边排水沟,布设了竖向排水体,并在强夯区地表铺设了垫层。在施工场地内选择具有代表性的地段作为试夯区,面积200㎡,试夯结束后在规定试验段内,对试夯现场进行检测,并与试夯前测试数据进行对比,以检验设备及夯击能是否满足要求,确定间歇时间、夯间距、夯击次数等施工参数,确定强夯处理的施工工艺。强夯处理范围为坡脚边缘。事件二:施工单位确定的强夯施工工序主要包括:①夯点布设;②施工准备;③场地平整;④试夯;⑤主夯;⑥检查验收;⑦副夯;⑧满夯。【问题】1.分别写出图1中标注H以及A所对应的术语名称。强夯区铺设的垫层材料采用哪种类型?试列举两种具体材料。2.指出事件一中存在的错误并改正。补充通过试夯还可以确定的施工参数。3.写出事件二中强夯施工的正确工序。(写出数字编号即可)
选项
答案
解析
1.H为路堤边坡高度,A为过渡平台。
垫层材料可采用坚硬粗颗粒材料,例如可采用碎石、矿渣等。
2.试夯面积200㎡不对。
正确应为:施工前应选择有代表性,并不少于500㎡的路段进行试夯。
强夯处理范围不对。
正确应为:强夯处理范围应超出路堤坡脚,每边超出坡脚的宽度不宜小于3m。
试夯还需确定的施工参数有:单击夯击能、夯击遍数等参数。
3.②→③→①→④→⑤→⑦→⑧→⑥
转载请注明原文地址:https://www.tihaiku.com/jzgc/149982.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
高桩码头接岸工程采用挡土墙时,其基础回填土或抛石均应()。A.分层夯实 B.
水工建筑物表层垂直位移观测点应结合工程特点布设在下列位置:();不同结构分界处
港口与航道工程监测网的布设规定中,平面控制网可采用()等形式,受地形条件限制时
港口航道工程测量施工基线的设置规定包括()。A.基线应与建筑物主轴线、前沿线平
真空预压工程应作好施工监测和效果检验,应进行()等的观测,膜下真空度应稳定在8
堆载预压工程应作好施工监测和效果检验,工程结束后应进行(),必要时尚应进行现场
疏浚工程定额中,自然影响包括()。A.风 B.船舶避让 C.雾 D.浪
港口与航道工程现场文明施工的基本要求中,施工现场必须设置明显的标牌,标明工程项目
内河航运建设项目总概算的组成包括()。A.工程费用 B.其他费用 C.预留
航道整治工程施工组织设计中的主要技术经济指标一般应包括()。A.施工工期 B
随机试题
Somepeopleseemtohaveaknackforlearninglanguages.Theycanpickupne
[originaltext]LastsummerIwentthroughatrainingprogramandbecameali
EnglishasaGlobalLanguageI.Englishisagloball
数据库恢复的基础是利用转储的冗余数据。这些转储的冗余数据是指()。A.数据字典
《城乡规划法》规定的“临时建设和临时用地规划管理的具体办法,由省自治区,直辖市人
固定收益平台交易,一级交易商单笔报价数量不得低于()手。A:100 B:50
关于中国古代政治制度发展,下列说法错误的是()。A.隋唐时期实行三省六部制,削
A.对乙酰氨基酚滴剂 B.右美沙芬片 C.氯苯那敏片 D.茶碱缓释片 E
下列关于企业转让上市公司限售股有关所得税处理规定表述错误的是( )。A.企业转让
临时用电安全技术档案包括( )。A.用电技术交底资料 B.用电工程检查验收表
最新回复
(
0
)
