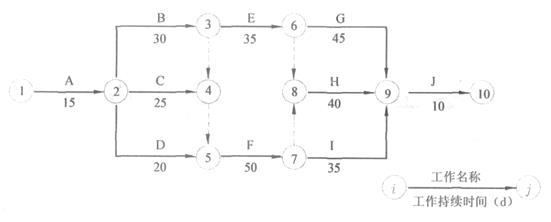

背景资料某施工单位承接了某二级公路桥梁工程,施工单位按照合同下期要求编制了如下网络计划(时间单位:d),并经监理工程师批准后实施。
在实施过程中,发生了如下事件:事件一::工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8天;事件二:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8天,造成施工单位经济损失2000元/天;事件三:业主变设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15天,造成施工单位经济损失1600元/天。【问题】1.根据网络图计算该工程的总工期,并指出关键路线。2.分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。3.分别分析施工单位能否就事件一、二、三导致的损失向业主提出索赔,说明理由,并计算索赔金额。4.将背景中的双代号网络改为单代号网络。
选项
答案
解析
1.(本小题共4分)(1)工期为145天(2分)。(2)关键线路为:①→②→③→④→⑤→⑦→⑧→⑨→⑩(或A→B→F→H→J)(2分)。2.(本小题共5分)(1)事件一中,工作D为非关键工作,总时差为10,其中总工期的影响是误期8—10=—2天,无影响(1分)。事件二中,工作F为关键工作,其中总工期的影响是误期8天(1分)。事件三中,工作E为非关键工作,总时差为10,其中总工期的影响是误期15—10=5天(1分)。施工单位以就事件一、三导致的工期延误提出工期补偿要求,不能就事件二导致的工期延误提出工期补偿要求。(2)施工单位可获得的工期补偿为max{—2,5}=5天(2分)。(若只分析是否可以索赔工期,没有具体的误期时间分析,则不给分)3.(本小题共7分)事件一:属于天气原因(或属双方共同承担的风险)(1分),不能提出费用索赔(1分)。事件二:由于施工单位原因(1分)导致的损失,不能提出费用索赔(1分)。事件三:由于业主原因(1分)导致的损失,可以提出费用索赔(1分)。索赔金额为15×1600=24000元(1分)。4.(本小题共4分)单代号网络为:
BCDEF工作关系表述正确得2分;EFGHI工作关系表述正确得2分。
转载请注明原文地址:https://www.tihaiku.com/jzgc/149062.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
某高桩码头,水工工程由栈桥及码头两部分组成。码头长336m、宽35m,设计为一个
某吹填工程,吹填区总面积2.5km2、吹填总容量2000万m3,分为A、B、C三
某港口工程中,关于开标、评标、定标,评标委员会应当遵守( )的原则。A.平等
港口与航道工程中,高性能混凝土的组成及其对性能的影响的说法中,正确的是()A.粉
港口与航道工程中,永久性建筑物的结构使用年限为( )年。A.40 B.5
港口与航道工程中,地质勘查特殊性岩石主要不包括( )。A.混合土 B.填
港口与航道工程费用索赔中,分包费用一般包括( )。A.人工、材料、现场管理费
在航道整治工程中,护滩带工程施工一般包含的内容有( )。A.扭工字块安放 B
水运工程项目开工前,( )单位应组织相关单位对单位工程、分部工程和分项工程进行
根据港口和航道工程竣工验收规定,施工单位应在工程完工且具备竣工验收条件后( )
随机试题
[originaltext]MostschoolsintheUnitedStatesreceivemoneyfromfederal
[originaltext]M:Hi,Mary.W:Hi,Thomas.What’shappening?M:Well.I’vedecid
下列针对焦炉煤气净化化工装置安全技术的描述,错误的是()。A.甲、乙类液体储槽的
依据()等指标或替代指标,将我国的企业分为大型、中型、小型和微型四种类型。A.从
安全预警活动的前提是(??)A.诊断 B.识别 C.监测
螺内酯用于A.重症支气管哮喘的治疗B.解除消化道痉挛C.急性青光眼的抢救D.抗幽
中国人观察事物,往往重视统摄全面,而不喜欢局部的分析。以中医理论为例,经脉遍布一
患者,女性,32岁。症见小便不利,水肿腹胀,呕吐泄泻,渴不思饮。证属阳不化气、水
(2018年真题)常用于高温环境中的保温隔热材料有( )。 A.泡沫塑料制品
非常规抹灰的加强措施:当抹灰总厚度大于或等于()时,应采取加强措施。A.20m
最新回复
(
0
)
