下图所示网络计划,合同工期为50天。按合同规定工期提前奖励为300元/d,工期拖
下图所示网络计划,合同工期为50天。按合同规定工期提前奖励为300元/d,工期拖
admin
2022-08-02
76
问题

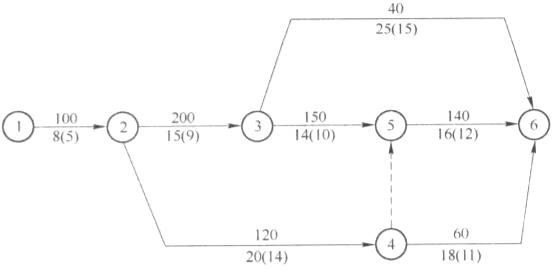

下图所示网络计划,合同工期为50天。按合同规定工期提前奖励为300元/d,工期拖延则赔偿业主300元/d。(注:图中箭线上方为直接费的变化率.箭线下方为工序正常持续时间和极限持续时间,极限持续时间在括号内。)
问题:作为施工单位,如何确定工程的工期才能使经济效益最好
选项
答案
解析

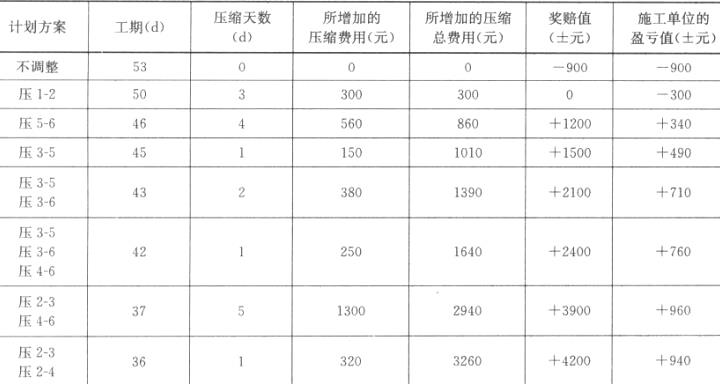

37d的方案盈利960元。
转载请注明原文地址:https://www.tihaiku.com/jzgc/149044.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
根据港口和航道工程竣工验收规定,施工单位应在工程完工且具备竣工验收条件后( )
编制内河航运单位工程概算和预算时,计划利润以( )之和为基础计算。A.直接工程
西南沿海某港口港池疏浚工程,施工工期为1年,无备淤深度。疏浚土质为密实中粗砂和强
根据《内河航运建设工程概算预算编制规定》,现场经费属于( )。A.定额直接费
关于合同争议调解的说法,正确的有( )。A.自愿原则 B.公开、公平、合理、
某炸礁工程,签订施工合同后项目部组织了相应的耙吸船、炸礁船、抓斗船等进场施工,发
某航道开挖,业主规定按设计断面工程量计量报价,对施工中超出设计断面的超宽、超深不
高桩码头施工期岸坡稳定性验算,在考虑了各种受荷隋况下,应与()组合验算。A.设计
沿海某港口12#~16#港池疏浚工程,施工工期为1年,无备淤深度,疏浚土质为密实
某施工单位承建一重力式码头工程,合同签订后,该单位马上组建了项目经理部。由于时间
随机试题
[originaltext]Everydayconversationisessentialtoseveralaspectsoflife
下列纸张中,适用于期刊正文印刷的有()。A.胶印书刊纸 B.胶版印刷纸 C
下列不属于紧缩的流动资产投资战略特点的是()。A.维持较低的流动资产对销售收入比
工程定额按()分类,可以划分为劳动消耗定额、机械消耗定额和材料消耗定额三种。A.
关于外科感染,下列叙述哪项不正确A.疖是指一个毛囊及其皮脂腺的化脓性感染 B.
关于风险价值VaR,以下表述正确的是()。A.风险价值,又称在险价值,是指在一定
变压器的负序和正序阻抗是相等
首选链霉素的疾病是A.鼠疫 B.布氏杆菌病 C.草绿色链球菌性心内膜炎 D
数字电视发射机的绝大部分技术指标由()决定。A.调制器 B.解调器 C.发
共用题干 男性,33岁。急性腹膜炎术后7天。发热,为弛张热,伴乏力、盗汗、纳差
最新回复
(
0
)
