首页
登录
建筑工程

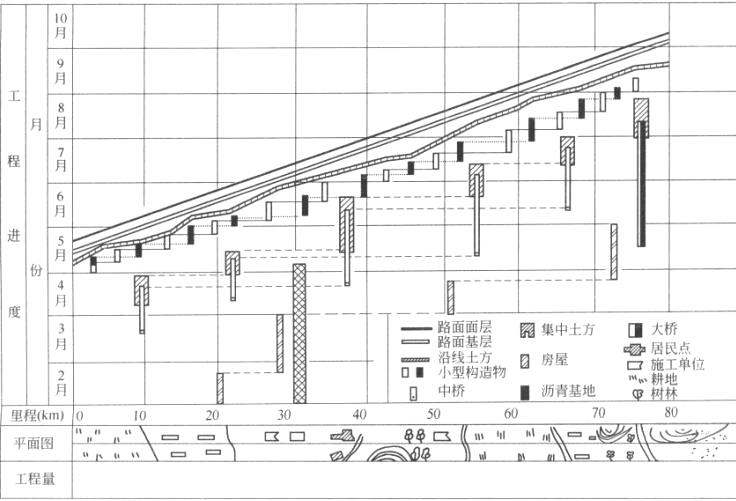

某公路工程的施工进度计划垂直图如下。根据垂直图可以说明工程的施工组织安排和施工进
某公路工程的施工进度计划垂直图如下。根据垂直图可以说明工程的施工组织安排和施工进
admin
2022-08-02
79
问题
某公路工程的施工进度计划垂直图如下。根据垂直图可以说明工程的施工组织安排和施工进度计划。
问题:(1)共有多少桥梁施工队 分别在哪些位置和时段施工 (2)桥头引道集中土方有几个施工队 分别在哪些位置和时段施工 (3)如何反映路基土方施工进度的快或慢
选项
答案
解析
(1)共有3个桥梁施工队。第1个桥梁队负责3座中桥分别是:先在K10+000附近,
施工时间从3月中旬到4月中下旬;然后移动到K30+750附近,施工时间从4月中下旬到6月中旬;最后移动到K60+700附近,施工时间从6月中上旬到7月下旬。第2个桥梁队负责2座中桥分别是:先在K20+200附近,施工时间从4月上旬到5月上旬;然后移动到K50+450附近,施工时间从5月上旬到7月上旬。第3个桥梁队负责1座大桥:在K70+550附近,施工时间从5月中旬到8月中上旬。
(2)桥头引道集中土方有1个施工队,施工的位置和施工的时间段分别为:先在
K10+000附近,施工时间从4月上旬到4月底;然后移动到K20+200附近,施工时间从4月底到5月中旬;接着移动到K30+750附近,施工时间从5月中旬到6月下旬;继续移动到K50+450附近,施工时间从6月下旬到7月中上旬;接着移动到K60+700附近,施工时间从7月中上旬到7月底;最后移动到K70+550附近,施工时间从7月底或8月初到8月下旬。
(3)路基土方施工进度是以“沿线土方”折线的斜率来反映,斜率越平坦(小)进度越快,斜率越陡峭(大)进度越慢。
转载请注明原文地址:https://www.tihaiku.com/jzgc/149040.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
高桩码头采用柴油锤沉桩施工时,打桩锤锤型的选择应根据( ),并结合施工经验或试
水运工程项目开工前,( )单位应组织相关单位对单位工程、分部工程和分项工程进行
根据港口和航道工程竣工验收规定,施工单位应在工程完工且具备竣工验收条件后( )
易变潮汐河口拦门沙航道整治,宜采取( )的工程措施A.单侧或双侧建丁坝 B.
编制内河航运单位工程概算和预算时,计划利润以( )之和为基础计算。A.直接工程
港航工程施工由承包商提供的担保主要类型有( )。A.投标担保 B.履约担保
港口工程实行政府监督、法人管理、社会监理、( )的质量保证体系。A.企业自律
根据国家和地方政府的有关法律和法规要求,危险性较大的分部、分项工程施工前应编制(
水运工程发生质量事故,有关单位应在规定的时间内向当地交通主管部门或其委托的质监机
某工程绞吸挖泥船施工统计的挖泥时间为1800h,吹水时间为100h,生产性停歇时
随机试题
(1)Itwouldhavebeenimpossible,completelyandentirely,foranywomanto
After______seemedanendlesswait,itwashisturntoenterthepersonnelmanag
ACompany’sBattletoShowItWasaVictimofAbusiveShort-
Noiseconstitutesarealandpresentdangertopeople’shealth.Dayandnigh
水准测量前,必须对水准仪进行如下项目的检校。校验项目和顺序正确的是()。①十字
气管异物产生的临床表现不准确的是()A.颈部声门下拍击声 B.呼吸
A.前庭大腺炎 B.滴虫性阴道炎 C.假丝酵母菌病阴道炎 D.老年性阴道炎
左边给定的是纸盒外表面的展开图,右边哪一项能由它折叠而成?请把它找出来。 A.
有人在谈到美军虐待俘虏的照片时说道:“如果不想在做事时被当场抓住,就不要做蠢事”
界定工程项目范围采用的方法主要有()A.工作分解结构法 B.项目生命周期法
最新回复
(
0
)
