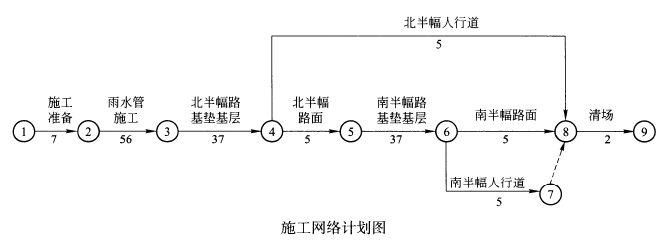

1.背景材料:某道路改建工程A 合同段,道路正东西走向,全长973.5m,车行道宽度15m,两边人行道各3m 与道路中心线平行且向北,需新建DN800mm 雨水管道973m。新建路面结构为150mm 厚砾石砂垫层,350mm 厚二灰混合料基层,80mm 厚中粒式沥青混凝土,40mm厚SMA 改性沥青混凝土面层。合同规定的开工日期为5 月5 日,竣工日期为当年9 月30 日。合同要求施工期间维持半幅交通,工程施工时正值高温台风季节。某道路公司中标该工程以后,编制了施工组织设计,按规定获得批准后,开始施工。施工组织设计中绘制了以下的总体施工网络计划图:
网络图中,雨水管施工时间已包含连接管和雨水口的施工时间;路基、垫层、基层施工时间中已包含旧路翻挖、砌筑路缘石的施工时间。为保证SMA 改性沥青面层施工质量,施工组织设计中规定摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。2.问题:(1)指出本工程总体施工网络图计划中的关键线路。(2)将本工程总体施工网络计划改成横道图,横道图格式如下。(3)根据总体施工网络图,指出可采用流水施工压缩工期的分项工程。(4)补全本工程SMA 改性沥青面层碾压施工要求。
选项
答案
解析
(1)本工程总体施工网络图计划中的关键线路是:①—②—③—④—⑤—⑥—⑧—⑨和①—②—③—④—⑤—⑥—⑦—⑧—⑨。(2)本工程总体施工网络计划改成横道图如下:

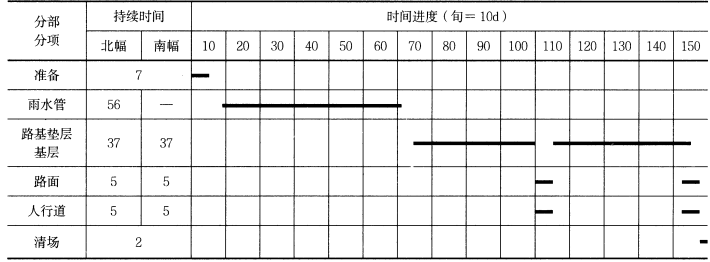

(3)根据总体施工网络图,可采用流水施工压缩工期的分项工程是:雨水管施工,北半幅路基垫层基层施工,南半幅路基垫层基层施工。(4)补全本工程SMA 改性沥青面层碾压施工的要求是:① 振动压路机应紧跟摊铺机,采取高频、低振幅的方式慢速碾压。② 防止过度碾压。
转载请注明原文地址:https://www.tihaiku.com/jzgc/148906.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
某10万t级高桩煤码头工程,桩基采用预应力混凝土大管桩,上部结构为钢筋混凝土梁板
当采用DGP3定位系统进行港口工程施工定位及放样时,应将GFs坐标系转换为()。
海港工程的极端高水位应采用重现期为()的年极值高水位。A.20年 B.30年
某港5万吨级航道疏浚工程长2km,采用1艘4500m3耙吸挖泥船施工。航道设计底
沿海某港口12#~16#港池疏浚工程,施工工期为1年,无备淤深度,疏浚土质为密实
某河段航道整治工程,河道地势易受冲刷,采用土工织物软体排护底,软体排铺设点泥面高
某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。抛石基床(
某施工单位承建一重力式码头工程,合同签订后,该单位马上组建了项目经理部。由于时间
乍浦港二期多用途件杂货码头工程,位于浙江省平湖市乍浦镇西南杭州湾北岸。水工工程由
港航工程大体积混凝土构筑物不正确的防裂措施是()。A.增加混凝土的单位水泥用量
随机试题
Whatisthespeakermainlytalkingabout?[br][originaltext]I’msureyour
Jerrywasthekindofguywhowasalwaysinagoodmoodandalwayshadsomet
采用地震波法进行超前地质预报时,下列说法正确的是()。A.采集图像具有较好的异
患者,48岁,近一年月经期紊乱,2~3个月1次月经,量无明显增多,停经3个月,盆
商业银行发行的()是指本金和利息的清偿顺序列于商业银行其他负债之后、先于商业银行
妊娠合并糖尿病对胎儿的不良影响,不包括A.胎儿畸形 B.溶血症 C.早产儿
货币政策目标之间关系表述错误的是()。A.失业率和货币工资增长率之间负相关
血管紧张素转化酶抑制剂引起NO释放增加是因为A.抑制循环中的RAASB.抑制局部
通过单纯扩散机制通过细胞膜的是A.氧气 B.蛋白质 C.氨基酸 D.葡萄糖
甲公司为增值税一般纳税人,以自营方式建造一项自用厂房。甲公司为购建该厂房购入一批
最新回复
(
0
)
