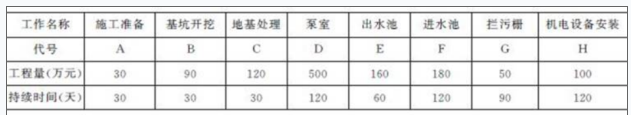

施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如

admin2022-08-02  37

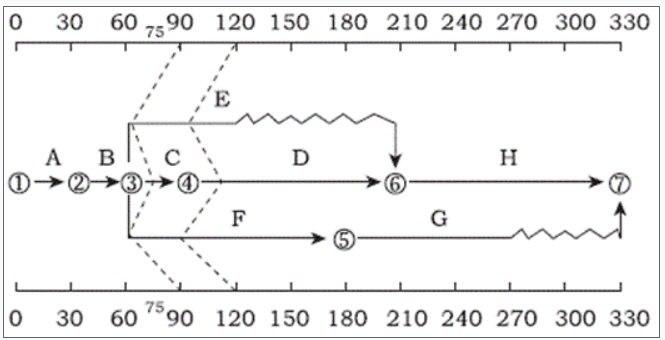

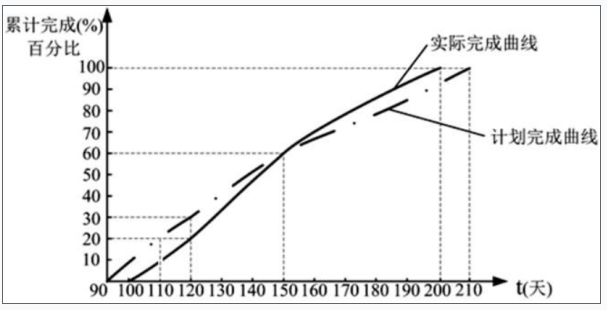

问题 施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:(一)签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,工程开工之后按完成工程量的20%扣回,扣完为止;质量保证金按3%的比例在月进度款中扣留。(二)劳务作业分包应遵守如下条款:①主要建筑物的主体结构施工不允许有劳务作业分包;②劳务作业分包单位必须持有安全生产许可证;③劳务人员必须实行实名制;④劳务作业单位必须设立劳务人员支付专用账户,可委托施工总承包单位直接支付劳务人员工资;⑤经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位施工;⑥经总承包单位同意,劳务作业单位可以将劳务作业再分包。(三)合同条款中关于双方的义务有如下内容:(1)负责办理工程开工报告报批手续;(2)负责提供施工临时用地;(3)负责编制施工现场安全生产预案;(4)负责组织竣工验收技术鉴定;(5)负责提供工程预付款担保;(6)负责临时工程的设计、建造、运行、维护、管理和拆除。施工及招投标过程中发生如下事件:事件1:开工前,项目部提交并经监理工程师审核批准的施工进度计划如图2-1。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在下图中。注:各项工作均衡施工;每月按30天计,下同。施工进度计划图事件2:项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整,D工作的工程进度曲线见下图。D工作进度曲线事件3:为加快施工进度,施工单位组织相关人员在高程为18m的混凝土施工工作面进行夜间施工。工作期间一名工人踩空直接坠落至地面,高度为14.5m,经抢救无效死亡。1)、根据事件1,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。2)、指出事件2中D工作第120天的进度偏差,指出第150天末总赶工天数。3)、计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。4)、指出事件3中高处作业的级别和种类。根据《水利部生产安全事故应急预案(试行)》(水安监【2016】443号),指出事件1中生产安全事故的类别,指出事故发生单位报告事故信息的要求。5)、指出劳务作业分包条款中不妥的条款。6)、合同双方义务条款中,属于承包人的义务有哪些

选项

答案

解析 1)、C工作拖欠总工程量的50%,拖延15天;E工作拖欠总工程量的50%,拖延30天;F工作拖欠总工程量的25%,拖延30天;延误总工期15天。
2)、第120天,D工作拖欠10%的工程量;
第150天末总赶工天数为10天。
3)、实际完成工程量:E工作80万元、C工作60万元、D工作100万元、F工作45万元。
已实施工程的价款:80+60+100+45=285万元
预付款扣回:285×20%=57万元
质量保证金扣留:285×3%=8.55万元
实际工程款支付:285-57-8.55=219.45万元
4)、高处作业种类为夜间高处作业;级别为二级高处作业;
事件1为一般生产安全事故。单位负责人接到报告后,在1小时内向主管单位和事故发生地县级以上水行政主管部门电话报告。
其中,水利工程建设项目事故发生单位应立即向项目法人(项目部)负责人报告,项目法人(项目部)负责人应于1小时内向主管单位和事故发生地县级以上水行政主管部门报告。
5)、不妥之处:
①主要建筑物的主体结构施工不允许有劳务作业分包;
②劳务作业分包单位必须持有安全生产许可证;
⑤经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位;
⑥经总承包单位同意,劳务作业单位可以将劳务作业再分包。
6)、属于承包人义务的有:(3)负责编制施工现场安全生产预案;(5)负责提供工程预付款担保;(6)负责临时工程的设计、建造、运行、维护、管理和拆除。
