首页
登录
建筑工程
某项目部承揽一黏土心墙土坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料
某项目部承揽一黏土心墙土坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料
admin
2022-08-02
75
问题
某项目部承揽一黏土心墙土坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段 1、施工段 2、施工段 3 顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间见下表。施工队在各施工段的工作持续时间
为编制工程施工进度计划,施工技术人员进行了研究设计资料和施工条件、选择质量检验方法、计算工程量和工作持续时间、选择施工方法并确定施工顺序等主要工作。施工过程中发生了该事件:“施工段 2”整平时,突降暴雨,造成工期延误 7d。【问题】1.指出坝面流水作业中的工艺逻辑关系和组织逻辑关系。2.根据工作的逻辑关系绘制该项目进度计划的双代号网络图。3.根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。4.进入心墙防渗体内铺料的方法和采用该方法的目的。5.试分析暴雨事件对施工工期的影响程度。
选项
答案
解析

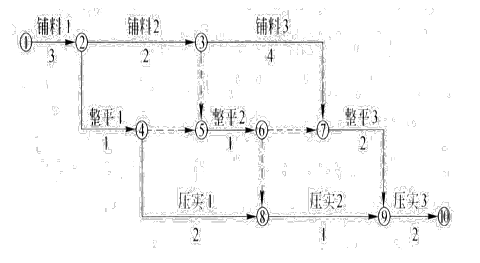

1.(1)坝面作业工艺逻辑关系应是先铺料、后整平、再压实;(2)坝面作业组织逻辑关系应是从施工段 l 到施工段 2,最后到施工段 3 的顺序组织施工。2.该项目的双代号网络计划如图所示:
3.(1)网络图的计算工期 13d。(2)网络图的关键线路为:①→②→③→⑦→⑨→⑩。4.(1)进入心墙防渗体内铺料的方法是:进占法倒退铺土;(2)采用该方法的目的:使汽车始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪力破坏。5.工作整平 2 为非关键工作,总时差为 3d,现由于暴雨原因工作整平 2 延误 7d,故对施工工期影响时间为 7-3=4d。
转载请注明原文地址:https://www.tihaiku.com/jzgc/146751.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
重锤夯实施工前,()应做地基土天然含水量试验和试夯工艺性试验,确定主要工艺参数
浆体喷射搅拌桩施工应严格按照试桩确定的工艺操作。喷浆搅拌不得中断;当因故中断后恢
填筑排水砂垫层施工前施工单位应做压实工艺性试验,确定主要工艺参数,并报()确认
路基施工中,随着路基填筑高度的增加,沉降杆和隔离管不断接高并始终高出路基面,一般
下列关于路堤施工要求的说法,正确的是()。A.不同种类的填料可以混杂填筑 B
膨胀土路堤填筑应按照()的原则组织施工。A.集中力量、分段完成 B.流水施工
膨胀土路堑施工,当砌筑不能紧跟开挖时,开挖的边坡应暂留厚度不小于()的保护层。
针对膨胀土路堑施工原则,以下说法正确的是()。A.施工进度不能太快 B.及时
冻土路堑的施工原则主要是()。A.加速冻土融化,保持土的融冻状态 B.加速冻
平缓山地下切的短而浅的一般土石路堑,中心开挖高度小于5m,施工时宜选择()开挖
随机试题
Since1895theNationalTrust(国家文物信托基金会)hasworkedforthepreservationof
A. B. C. D.
在802.11中采用优先级来进行不同业务的区分,优先级最低的是( )。A.服务
下列业务应征收增值税的有( )。A.残疾人本人为社会提供的服务 B.残疾人福利
若a,b∈R,i为虚数单位,且(a+i)i=b+i,则( ).A.a=1,b=
根据《商业银行内部控制指引》,商业银行应当建立贯穿各级机构、覆盖所有业务和全部流
依法设立公司的下列事项发生变更时,需要办理变更登记的有()。 Ⅰ.公司名称
诗人∶作诗∶作词A.画家∶艺术∶画展 B.乐手∶指挥∶弹琴 C.鼓手∶弹奏∶
小王因为患有精神疾病,医务社会工作者小李建议家人把她送到市里的精神病院接受治疗
肠易激综合征腹痛的规律是() A.无明显规律性 B.疼痛—排便—加重 C.
最新回复
(
0
)
