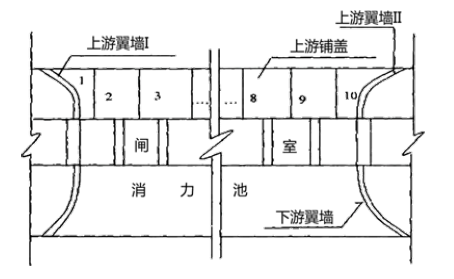

上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10
admin
2022-08-02
70
问题
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
问题:1. 指出施工单位在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。2. 指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。3. 在底板和铺盖处浇筑混凝土应注意哪些问题?
选项
答案
解析
1. 上游翼墙及铺盖的浇筑次序不满足规范要求。合理的施工安排包括:铺盖应分块间隔浇筑;与翼墙毗邻部位的1号和10号铺盖应等翼墙沉降基本稳定后再浇筑。
2. 牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土不妥,牛腿与闸墩结合面应力集中,不能设施工缝,必须整体浇筑。
3. 水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝;浇筑混凝土时,不得冲撞止水片,当混凝土将淹没止水片时,应再次清除其表面污垢;振捣器不得触及止水片;嵌固止水片的模板应适当推迟拆模时间。
转载请注明原文地址:https://www.tihaiku.com/jzgc/146060.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
双壁钢围堰的施工要点包括()。A.围堰钢壳应整体制造 B.第一节钢围堰应做水压
钢板桩围堰施工的主要设备有()。A.振动打桩锤 B.汽车吊 C.履带吊 D
下列符合管桩基础施工要求的有()。A.管桩基础适用于各种土质的基底 B.预应力
钻孔桩施工时的清孔方法主要有()。A.抽渣法 B.吸泥法 C.换浆法 D.
沉桩施工的一般工序中,在完成“准备并布置好沉桩机具及起吊设备”后进行的工作有()
下列符合原位浇筑沉井施工要点的有()。A.在浅水中应筑岛制作沉井 B.无围堰筑
铁路施工中常用的降水措施有()。A.特大井点降水 B.大井点降水 C.小井点
隧道施工中采取的综合性防尘措施主要有()。A.湿式凿岩 B.孔口捕尘 C.机
用水量估算应考虑的有()。A.绿化用水 B.施工用水 C.生活用水 D.消
衬砌施工主要工作流程包括()。A.断面检查、放线定位 B.拱架模板整备、立摸
随机试题
______intheirislandcommunity,thevarioustribesusedlanguageswhichbecame
WhilemuchoftheUnitedStatesofAmericaputProhibitiontorest73years
Whatisthewoman’sattitudetowardtheman’sjoiningtheschoolfootballteam?
[originaltext]W:Haveyoueverthoughtaboutyourfuturecareer?M:Sure.I’d
WritingaResearchPaperI.ResearchPaperandOrdinaryEssayA.Similarity
主存与Cache的地址映射方式中,()方式可以实现主存任意一块装入Cache中
评价估计量的标准为()。A.一致性 B.无偏性 C.显著性 D.有效性
A. B. C. D.
患者咽中如有物梗塞,咽之不下,咯之不出,苔白腻,脉弦滑。应采取的治法是A.疏肝解
以下属于销售截止测试可能实施的程序有()。A.选取资产负债表日前后若干天的发运
最新回复
(
0
)
