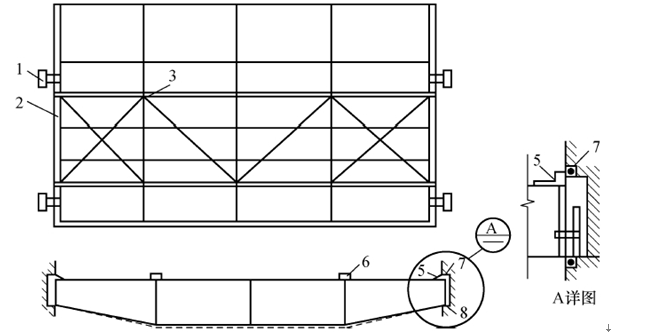

问题 某大(2)型水库枢纽工程由混凝土面板堆石坝、电站、溢流坝和节制闸等建筑物组成。节制闸共2孔,采用平板直升钢闸门,闸门尺寸为净宽15m,净高12m,闸门结构如图1所示。某水利施工单位承担工程土建施工及金属结构、机电设备安装任务,闸门门槽采用留槽后浇二期混凝土的方法施工:闸门安装完毕后,施工单位及时进行了检查、验收和质量评定工作,其中平板钢闸门单元工程安装质量验收评定如表1所示。表1平板钢闸门单元工程安装质量验收评定表1、分别写出图1中代表主轨、橡胶止水和主轮的数字序号。2、结合背景材料说明门槽二期混凝土应采用具有什么性能特点的混凝土;指出门槽二期混凝土在入仓、振捣时的注意事项。3、根据《水闸施工规范》(SL27—2014)规定,闸门安装完毕后水库蓄水前需作什么启闭试验?指出该试验目的和注意事项。4、根据《水利水电工程单元工程施工质量验收评定标准—水工金属结构安装工程》(SL635—2012)要求,写出表1中所示A、B、C字母所代表的内容(计算结果以百分数表示,并保留1位小数)5、根据《水利水电建设工程验收规程》(SL233—2008)规定,该水库在蓄水前应进行哪项阶段验收?该验收应由哪个单位主持?施工单位应以何种身份参与该验收?

选项

答案

解析 1、主轨——8;橡胶止水——5;主轮——1。
2、浇筑二期混凝土时,应采用补偿收缩细石混凝土。
入仓:门槽较高时,不要直接从高处下料,可以分段安装和浇筑。
振捣:细心捣固,不要振动已装好的金属构件。
3、作全行程启闭试验。
目的:要求门叶启闭灵活无卡阻现象,闸门关闭严密,漏水量不超过允许值。
注意事项:闸门启闭时,应检查滚轮、支铰及底轴等转动部位运行情况。在进行无水启闭闸门时,应在橡胶水封处浇水润滑,升降机构和行走机构应在行程内往返3次;在进行有水试运行时,宜在设计水头工况下进行。对于动水启、闭的工作闸门启闭机或动水闭,静水启的事故闸门启闭机,应在动水工况下闭门2次。

4、A:分部工程名称;B:试运行效果;C:78.2%。
5、下闸蓄水验收。
主持单位:竣工验收主持单位或其委托的单位。
施工单位:作为被验收单位参与该验收。
