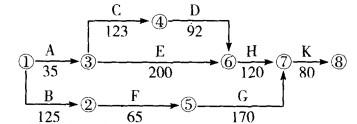

某水利工程经监理工程师批准的施工网络进度计划如下图所示(单位:天)。
合同约定:如工程工期提前,奖励标准为10000元/天;如工程工期延误,支付违约金标准为10000元/天。当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:方案1:修复设备。设备修复后E工作继续进行,修复时间是20天;方案2:调剂设备。B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行;方案3:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。【问题】1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划并用双箭线标注关键线路(网络进度计划中应将E工作分解为El和E2,其中El表示已完成工作,E2表示未完成工作)。
选项
答案
解析

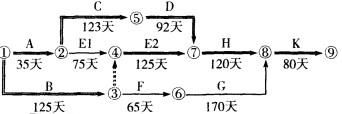

1. (1)计划工期为:35 + 123 + 92 + 120 + 80=450(天);(2)E工作的总时差为15天;(3)关键线路为:A→C→D→H→K或①→③→④→⑥→⑦→⑧。2.方案一,设备修复时间20天,E工作的总时差为15天,影响工期5天,且增加费用为:10000X5=50000(元)。方案二,B工作第125天末结束,E工作将推迟15天完成,但不超过E工作的总时差(或计划工期仍为450天,不影响工期),不增加费用。方案三,租赁设备安装调试10天,不超过E的总时差(或不影响工期),但增加费350 X 125 =43750 (元)。三个方案综合比较,方案二合理。3.调整后的施工网络进度计划如下图所示。
转载请注明原文地址:https://www.tihaiku.com/jzgc/143490.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
某施工单位承建机场水泥混凝土道面工程。施工单位进场后,依据建设单位提供的临时用地
在机场飞行区岩土施工中,一般使用(??)处理湿陷性黄土。A.局部换土法 B.石
在光缆敷设施工中,常采用( )进行光纤接续性能测试。A.亮度计 B.照度计
飞行区岩土施工时,挖方区的施工程序是( )及面层压实。A.清除腐殖土、挖运土、
单模光缆与多模光缆相比,具有( )的优点。A.施工简便 B.模间色散大 C
飞行计划来自于( )。A.空管自动化系统 B.航行情报系统 C.自动转报系
背景 某施工单位承担了华东地区一机场水泥混凝土道面面层的施工任务。该单位在施工
在飞行区土质地带开挖排水沟槽时,应保留( )cm的深度不挖,待下道工序施工前,
目视助航标志施工应满足的条件有( )。A.施工前要清扫道面,除净能降低涂料与道
航显系统接收和处理的接口数据中,( )属于信息集成系统数据。A.网络校时协议
随机试题
Before1965manyscientistspicturedthecirculationoftheocean’swaterma
离心式自动分析仪的待测样品在离心力作用下,在各自反应槽内与试剂混合并完成化学反应
用色温的概念完全可以描述连续光谱光源的颜色特性。()
A.抑肽酶 B.水杨酸偶氮磺胺吡啶 C.西咪替丁 D.左旋多巴用于治疗溃疡
某建筑公司承建A工程,工期两年,工程开工时预计A工程的总成本为980万元,第一年
宏观调控的主要手段有( )。A:规划引导 B:政策制定 C:市场规范 D
天麻钩藤饮中含有的药物A.川牛膝 B.牡蛎 C.龟板 D.鳖甲
以下哪项不是阳水的特点( ) A.按之凹陷即起 B.皮肤绷急光亮 C.小
(2020年真题)在执行内部控制审计时,下列有关控制偏差的说法中,正确的有(
下列费用包含或可能包含在材料价格中材料运杂费的是()。A.附加工作费 B
最新回复
(
0
)
