首页
登录
建筑工程
【背景资料】 津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,
【背景资料】 津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,
admin
2022-08-02
48
问题

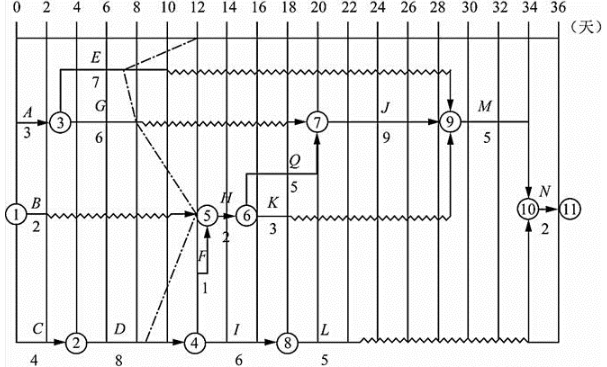

【背景资料】津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图,如图所示。

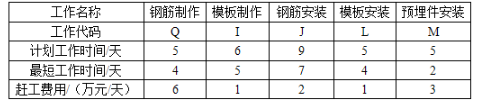

施工过程中发生如下事件:事件1:项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。事件2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见表
问题:1.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。2.根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。
选项
答案
解析
1、(1)该网络图的关键线路为:C→D→F→H→Q→J→M→N(或①—②—④—⑤—⑥—⑦—⑨—⑩—?)。
(2)L(⑧→⑩)实线长度表示工作L实际工作天数为5天;波浪线长度表示工作L的自由时差为11天。
2、根据图示进度前锋线,进度检查时D、E、G三项的情况分析如下:
(1)工作D已完成5天工作量,工期拖延3天,因其是关键工作,故拖延计划工期3天;
(2)工作E已完成4天工作量,工期拖延3天,E工作有19天的自由时差,故不影响计划工期;
(3)工作G已完成5天的工作量,工期拖延1天,工作G有9天的自由时差,不会影响计划工期。
3、发包人要求工程按计划完工,在不改变逻辑关系的前提下,通过压缩关键工作的持续时间达到,可以压缩的关键工作有Q、J、M。
工作Q可压缩1d,其赶工费用为6万元/天;
工作J可压缩2d,其赶工费用为2万元/天;
工作M可压缩3d,其赶工费用为3万元/天。
由于推迟计划工期3d,因此,首先压缩工作J,压缩2d,增加的费用=2×2=4(万元),再压缩工作M,压缩1d,增加的费用=1×3=3(万元),增加的总费用=4+3=7(万元)。
【考点解析】在第2问中已经得出工期延误3天,并根据项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析可知,为了保证工程按时完工,且保证增加费用最低,可以首先选择J工作(或钢筋安装)压缩2天(或工作时间从9天调整为7天),由此增加的费用为:2×2=4(万元),其次选择M工作(或预埋件安装)压缩1天(或工作时间从5天调整为4天),增加的费用为:1×3=3(万元),共计增加费用:4+3=7(万元)。
转载请注明原文地址:https://www.tihaiku.com/jzgc/143421.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
在五级集中式托运行李安全检查流程中,第一级由( )来完成。A.痕量爆炸物探测仪
下列工程中不属于民航专业工程的是( )。A.航站楼土建工程 B.货运站工艺流
下列工程不属于A类运输机场工程的有(??)的工程。A.飞行区指标为4F,且批准的
背景 某机场现有南北向跑道长2600m,跑道两端均已有Ⅰ类精密进近仪表着陆系统
某机场场道第2标段施工单位在土石方施工中,利用S曲线法管理施工进度,计划进度与实
民航机场工程中,内容涉及( )的建设项目管理文件需建造师签署。A.现场环保文明
目视助航灯光系统工程质量控制资料检查内容包括( )。A.进近灯光系统光心高程记
目视助航灯光系统工程评定标准内容包括( )。A.检验批质量验收评定合格标准
目视助航灯光系统工程质量情况实测检查内容包括( )。A.灯具的耐压测试
航向天线基础施工定位要求天线阵( )位于跑道中心线延长线上批复台址的位置。A.
随机试题
关于数值修约规则错误的是()。A.某沥青的针入度平均值80.5,得针入度结
急性胆管炎的Charcot三联征是指()A.腹痛、畏寒发热、胆囊肿大 B.
股票基金分类方式不包括( )。A.按收益率分类 B.按股票性质分类 C.按
腻苔的特征是A.苔质颗粒疏松,揩之可去 B.苔质颗粒细腻致密,揩之不去 C.
国务院药品监督管理部门根据保护公众健康的要求,可以对药品生产企业生产的新药品种设
“笔墨当随时代。”_。时代主题的转换要求文艺面对生活调整自身的姿态。随着时代主题
可转换债券的转换平价是指使可转换债券市场价值(即市场价格)等于该可转换债券转换
(2017年真题)刘婆婆回家途中,看见邻居肖婆婆带着外孙小勇和另一家邻居的孩子小
红旗机械厂与白云金融公司签订了租赁合同,约定由白云公司从现代制造公司购买3台AA
关于FIDIC《EPC交钥匙项目合同条件》特点的说法,正确的是( )。(201
最新回复
(
0
)
