问题
某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图3-10所示。

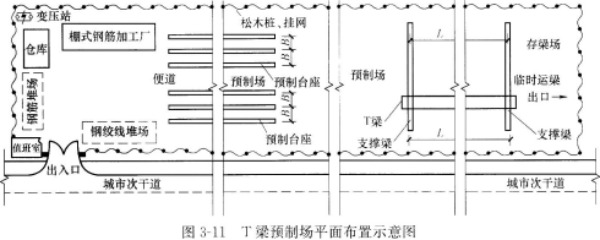

项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图3-11所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预测台座数量按预制工期120d、每片梁预制占用台座时间为10d配置;(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间;(4)露天钢材堆场经整平碾压后表面铺砂厚50mm;在施工过程中发生了如下事件:事件1:雨期导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆场处于潮湿状态。事件2:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。
问题:1.全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。2.列式计算图3-11中预制台座的间距B和支撑梁的间距L(单位以m表示)。3.事件1中的钢绞线应如何存放?4.事件2中,T梁混凝土应如何正确浇筑?
选项
答案
解析
1.全桥共有T梁数为:9×12=108片。
每批需预制的T梁数为:120÷10=12片。
为完成T梁预制,必须多个台座平行作业,因此,至少应设置预制台座数量为108/12=9台。
2.预制台座的间距B为:2/2+2+2/2=4m。
支撑梁的间距L为:30-2×0.6=28.8m。
3.事件1中的钢绞线的存放要求:
(1)钢绞线禁止露天存放,必须入库;存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质,库房地面用混凝土硬化。
(2)存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。
(3)按批号、规格分类码放有序并挂牌标识。
4.事件2中,T梁混凝土的正确浇筑方法如下:
(1)T梁混凝土应从一端向另一端采用水平分段、斜向分层的方法浇筑。
(2)分层下料、振捣,每层厚度不宜超过30cm,上层混凝土必须在下层混凝土振捣密实后方能浇筑。
(3)先浇筑马蹄段,后浇筑腹板,再浇筑顶板。
转载请注明原文地址:https://www.tihaiku.com/jzgc/141862.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
预应力筋的下料长度要通过计算确定,计算时应考虑的因素有()。A.孔道曲线长
关于高性能混凝土水泥选用的说法不正确的有()A.宜选用品质稳定、标准稠度低
高强度混凝土水泥宜选用硅酸盐水泥和普通硅酸盐水泥。掺合料可选用粉煤灰、粒化高炉矿
重要部位及有抗震要求的混凝土结构或钢筋稀疏的钢筋混凝土结构,宜在施工缝处补插适量
在混凝土中掺入外加剂时,硫酸钠含量宜不大于减水剂干重的()A.5% B.
在混凝土中掺入外加剂时,各种外加剂中的氯离子总含量宜不大于混凝土中胶凝材料总质量
引气混凝土的胶凝材料用量与非引气混凝土要求()A.不同 B.相同 C.
大掺量矿物掺合料混凝土的水胶比应不大于()A.0.42 B.0.84
当混凝土发生离析、泌水严重时,需进行二次搅拌。关于“二次搅拌”的说法,正确的是(
用于保证钢筋固定于正确位置的预制混凝土垫块,在结构或构件侧面和底面所布设的数量应
随机试题
Therearemanynewpossibilitiesofwaystolearn,becauseofthesenewtools.[
[originaltext](3)UNICEFsaysmorethan3,700childrenacrosswestAfricaha
按施工过程的完成方法分类,可以分为手工操作过程(手动过程)、机械化过程(机动过程
3级高血压(重度)A.<120mmhg和<80mmhg B.120~139
证券公司申请取得开展融资融券业务资格时,应当具有( )资格。A.资产管理业务
下列不属于中国房地产估价师与房地产经纪人学会的主要工作的是( )。A.房地产估价
动作电位产生过程中,膜内电位由负变正称为 A.极化B.去极化 C.超极化
警衔等级的设置是警衔制度的核心。警衔设置的等级有( )A.总警监、副总警监、警
下列有关询问程序的说法中,错误的是( )。A.询问适用于风险评估、控制测试和实
ISO质量管理体系的质量管理原则包括( )。A.以顾客为关注焦点 B.领导
最新回复
(
0
)
