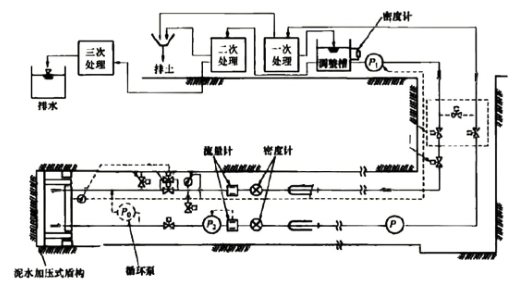

某项目部承接一项直径为4.8m的隧道工程,起始里程为DK10+100,终点里程为DK10+850,环宽为 1.5m,采用泥水加压平衡盾构施工,盾构机断面如图所示,穿越地层主要为淤泥质黏土和粉砂土,覆土厚度为 6m,地下水位位于-3.0m,基坑影响范围内主要为潜水。区间隧道贯通后计算出平均推进速度为 10 环/天。
盾构掘进过程中发生如下事件:事件一:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式。施工方修正了洞门加固方案,确定加固长度为盾构本体长度,并将方案上报至监理工程师。监理工程师认为方案不符合要求,责令施工方修正。加固施工造成计划工期延误 10 天,增加费用 30 万。事件二:盾构侧面下穿一座房屋后,由于项目部设定的盾构泥水仓压力过低,造成房屋最大沉降达到 50mm。穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝,维修费用为 40 万。【问题】1.根据背景资料判断该盾构覆土厚度是否符合要求?说明理由。2.泥水平衡盾构系统中,应该将送泥泵、排泥泵和中转泵设置在什么位置?(以 P、P 1 、P 2表示)3.列举常用的洞口土体加固方式?本工程应选择哪种方式?4.监理工程师责令施工方修正施工方案是否正确?说明理由。5.事件一、二中,项目部可索赔的工期和费用为多少。6.事件二中二次注浆应采用什么浆液?7.整个隧道掘进的完成时间是多少天?
选项
答案
解析
1.符合要求。覆土深度不宜小于 1D(洞径),本工程盾构直径为 4.8m,覆土为 6m,符合覆土深度要求。
2.P 为中转泵、P1 为送泥泵、P2 为排泥泵。
3.常用的洞口土体加固方式有化学注浆法、砂浆回填法、深层搅拌法、高压旋喷注浆法、冷冻法等。
本工程穿越地层主要为淤泥质黏土和粉砂土,洞门处主要为潜水层,因此应选择深层搅拌法,并在加固体与工作井井壁间无法加固的间隙处,用旋喷法进行补充加固。
4.监理工程师指令正确。
理由:加固长度根据土质而定,富水地层洞口土体加固长度必须大于盾构本体长度 2m 及以上。
5.事件一,项目部可以索赔工期 10 天,费用 30 万,因为勘察报告由发包方提供,发包方应对其准确性负责;
事件二,不可索赔,因为上述费用为该项目部施工不当造成,所以不能索赔。
6.可以采用化学浆液。
7.850-100=750m,750÷(1.5×10)=50 天。
转载请注明原文地址:https://www.tihaiku.com/jzgc/141619.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
某施工单位承建一山岭重丘区高速公路工程,起讫桩号为K12+200~K27+70
某公路工程,与建设单位签订了施工合同。施工合同工期为16周,项目监理机构批准
关于工程量计量总原则的说法,不正确的有()。A.凡超过了图纸所示或监理工程师指示
根据《公路工程施工安全技术规范》JTGF90-2015,下列桥涵分部分项工程中,
某施工单位承接了某二级公路E3标段(K15+000~K48+000)路基工程
某公路工程,起讫号为K6+800~K12+300。其中K7+600~K11+
变更工程的单价原则,其一是(),其二是公平合理原则。A.发包人最终确定原则 B
下列选项对于隧道开挖的要求,说法正确的有()。A.按设计要求开挖出断面 B.掘
关于公路工程工程量计量总原则,下列说法正确的是()。A.任何工程项目的计量,均应
某施工单位承建了一段二级公路的路基工程,起讫桩号为K10+200~K30+65
随机试题
Sowe’vealreadytalkedabitaboutthe【B1】______ofextremesportslikerock
多孔材料背后有空气层时,与空气层被相同的吸声材料填满的效果近似,从而节省材料。一
A.腋神经 B.桡神经 C.肌皮神经 D.正中神经 E.尺神经“猿手”见
标志板耐盐雾腐蚀性能试验箱内温度和试样为()。A.保持35℃±2℃ B.
护理义务论分为行为义务论和()。A.理论义务论 B.实践义务论 C.职业义务
患者男,39岁,吸烟15年,有哮喘家族史,某日与邻居争吵后急性哮喘发作,呼吸困难
表中纬度第二高的城市,其日照最长月的平均日照时间约为日照最短月平均日照时间的
逍遥散中配伍薄荷的用意是( )。A.疏散风热 B.疏肝散热 C.疏肝解郁
(2019年真题)票据行为包括()。A.出票 B.背书 C.承兑 D
最新回复
(
0
)
