首页
登录
建筑工程
项目部承接的新建道路下有一条长 750m、直径 1000mm 的混凝土污水管线,
项目部承接的新建道路下有一条长 750m、直径 1000mm 的混凝土污水管线,
admin
2022-08-02
75
问题

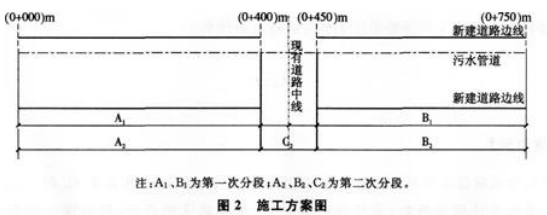

项目部承接的新建道路下有一条长 750m、直径 1000mm 的混凝土污水管线,埋深为地面以下6m。管道在 K0+400~K0+450 处穿越现有道路。场地地质条件良好,地下水位于地面以下 8m,设计采用明挖开槽施工。项目部编制的施工方案以现有道路中线(按半幅断路疏导交通)为界,将工程划分 A1、B1 两段施工(见下图),并编制了施工进度计划,总工期为 70d。其中,A1 段(425m)工期 40d,B1 段(325m)工期 30d,Al段首先具备开工条件。
由于现有道路交通繁忙,交通管理部门要求全幅维持交通。按照交通管理部门要求,项目部建议建设单位将现有道路段即(C2 段)50m 改为顶管施工,需工期 30d,取得了建设单位同意。在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案及施工进度计划。【问题】1.现有道路段(C2 段)污水管由明挖改为顶管施工需要设计单位出具什么文件,该文件上必须有哪些手续方为有效?2.因现有道路段(C2 段)施工方法变更,项目部重新编制的施工方案应办理什么手续?3.采用横道图说明作为项目经理应如何安排在 70d 内完成此项工程?横道图采用下表(请将横道图复制到答题纸上作答,在试卷上作答无效)。
4.顶管工作井在地面应采取哪些防护措施?
选项
答案
解析

1.现有道路段(C2 段)污水管由明挖改为顶管施工需要设计单位出具设计变更通知单,该文件上必须由原设计人和设计单位负责人签字并加盖设计单位印章方为有效。2.因现有道路段(C2 段)施工方法变更,项目部重新编制的施工方案应办理经施工单位技术负责人、总监理工程师审核签字手续。3.项目经理应如何安排在 70d 内完成此项工程的横道图:
4.顶管工作井在地面应采取的防护措施为设置警示牌、安全护栏高度不应小于 1.2m、作业警示灯光标志、、防雨棚、挡水墙,挖截水沟防止地面水进入工作坑;做封闭式的井口支撑,防止井口坍塌。
转载请注明原文地址:https://www.tihaiku.com/jzgc/141603.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
桥梁悬臂拼装施工过程中,设计无说明时,湿接缝块件应待混凝土强度达到设计强度等级的
属于悬臂浇筑梁工程施工实测项目中关键项目的有()。A.混凝土强度 B.轴线偏位
水泥混凝土路面设胀缝施工时,不设置()。A.模板 B.传力杆 C.(胀
水泥混凝土抗压强度试件为边长()mm正方体。A.100 B.150 C.20
当桥梁结构上部荷载较大,表层地基土的容许承载力不足,在一定深度下有好的持力层时,
水泥混凝土路面施工中质量最高、施工速度最快、装备最现代化的高新成熟技术是()。
对于道路上运输,100m以内的短距离运土宜选用()。A.装载机 B.推土机
承台混凝土浇筑直接倾卸高度超过2m,不应通过()设施下落。A.串筒 B.
某施工单位承接了某一级公路水泥混凝土路面“白改黑”工程施工,该工程路基宽2×12
某高速公路路基宽24m,沥青混凝土路面,设计车速为100km/h。其中包含一
随机试题
Thewind______tothesouth.A、movedB、shiftedC、removedD、transferredB题意为:风转向往
Noonewhoreadsthenewspaperscandoubttheseriousnessofcrimeinthisc
EversincethemodemOlympicGamesbeganin1896,they’vehadtheircritics.
水管流量传感器的安装位置距阀门、管道缩径、弯管距离不小于()的管道内径。A.2
以下哪些是导游领队应提醒旅游者乘坐交通工具的安全规范和基本礼仪( )。A.可频
基金管理公司最高的投资决策机构是( )。A.投资部 B.研究部 C.交易部
企业提供的下列劳务取得的收入中,按照完工进度确认企业所得税应税收入的是()
(2010年真题)为保证会计工作正常进行和会计信息的质量,对会计工作人为假设的基
属于抗代谢类药物的化学药物是A.环磷酰胺 B.氟尿嘧啶 C.丝裂霉素 D.
传染病的基本特征不包括( )。A.感染后免疫 B.病原体 C.流行病学特征
最新回复
(
0
)
