问题

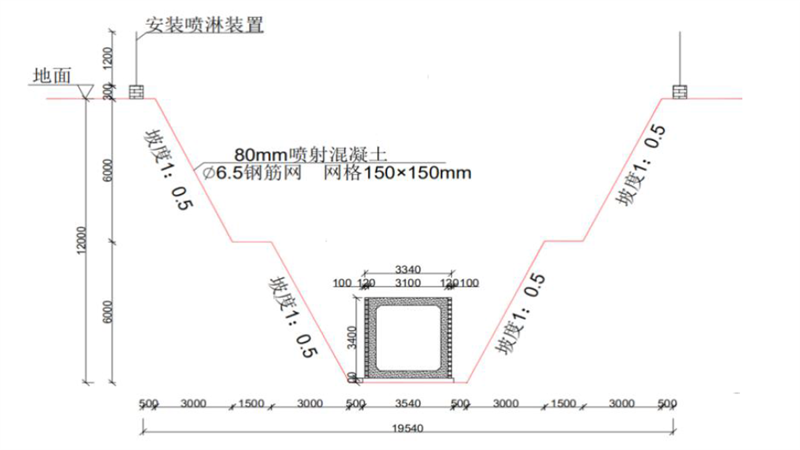

A 公司承建一明挖隧道工程,基坑长度664m,隧道结构尺寸为3.1m(宽)×3.4m(高),隧道净空尺寸为2.5m(宽)×2.8m(高)。基坑采用放坡开挖,垫层厚度10cm,开挖深度8-18m,平均深度12 米,边坡坡度为1:0.5,分多级台阶进行放坡,每6m 设置一级边坡,边坡平台宽度为1.5m,边坡采用80mm 厚C20 喷射混凝土+锚杆+钢筋网进行边坡防护。基坑截面详见下图所示。
施工方案中就施工中的风险进行了分析,编制了相应的处理措施。为防止基坑积水,项目部采取了相应的防排水措施,有效的控制积水问题。基坑开挖完成后,立即施作了主体结构并按隧道挖深的平均值估算了回填土方量进行土方回填基坑施工过程中,一名周围群众进入施工现场不慎从基坑坡顶滑入基坑底部,抢救无效后死亡,项目部对事故进行了调查和处理,并加强了现场管理措施。问题:1.施工流程中A、B、C 分别代表什么?2.根据基坑开挖横断面图,说明应在哪些位置设置防排水设施。3.指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。4.根据横断面图列式计算回填土方量。5.背景中的事故属于什么等级,项目部应采取哪些措施防止同类型事故的发生?
选项
答案
解析
1.A 为边坡防护、B 为底板防水层施工、C 为土方回填。
2.坡顶和分级过渡平台上应设置截水沟和防汛墙、坡底应设置集水明沟和集水井。
3.基坑施工过程中风险最大时段是基坑刚开挖完成后还未施做防护措施时。
稳定坑底应采取的措施:坑底土体加固、坑内井点降水等措施,并适时施作底板结构。
4.坡顶宽度:3×2+1.5×2+3×2+0.5×2+3.54=19.54m
分级过渡平台之间的宽度:1.5×2+3×2+0.5×2+3.54=13.54m
不计分级过渡平台的宽度:3×2+0.5×2+3.54=10.54m
坡底宽度:0.5×2+3.54=4.54m
回填土方量为:
[(19.54+13.54)×6/2+(10.54+4.54)×6/2]×664-3.34×3.4×664-3.54×0.1×664=88159.28m3)
5.一般事故;
措施:(1)项目部应在施工现场设置牢固可靠的硬质材料围挡,围挡高度不得低于2.5m
(2)出入口应设置专人值守,非施工人员不得入内,施工现场应配置专职安全员。
(3)基坑顶部应设置防护栏杆,警示标志和夜间指示灯。
转载请注明原文地址:https://www.tihaiku.com/jzgc/141081.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
背景资料: 某路桥施工企业中标承包某一级公路H合同段的改扩建工程主线起讫桩
背景材料: 某公司承建的桥梁工程中,桥梁引道与已有的公路呈T型平面交叉,公
背景资料: 某施工单位承包了一段滑坡地段路基工程。 施工单位为了防止滑坡体影
背景资料: 某施工单位承建了某高速公路路面工程,其主线一般路段及收费广场路面结
背景资料: 某施工单位承建了一段二级公路沥青混凝土路面工程,路基宽度12m。上
背景资料 本项目底基层厚度20cm,工程数量为50万㎡。施工单位在底基层
根据《公路水运工程施工安全标准化指南》,不属于危险性较大的分部分项工程是()。
沥青路面按照组成结构分类,骨架-空隙结构的典型代表包括沥青碎石混合料和()。A
路堑开挖宜采用通道纵挖法的是()。A.长度较小的路堑 B.深度较浅的路堑
根据《公路工程施工分包管理办法》,下列说法错误的是()。A.分包工程在开工前,
随机试题
(1)Consideringthatanxietymakesyourpalmssweat,yourheartrace,andyour
Ourerawitnessesmanycaseswhereourownlibertycontradictswithothers’
请演示并讲解如何望舌体。(10分)
患者,女,77岁。间断咳嗽、喘息30余年,近5年出现下肢水肿。2周前着凉后咳喘加
临终关怀的临床意义是:A.体现了医学人道主义精神 B.体现了人类对自身的关怀
共用题干 SchoolLunchResearchhasshowntha
(2016年11月)个人事业发展基本定型或趋于定型是在()。A.职业选择与准备阶
商品生产越发达,社会化程度越高,人们越是相互依赖。商品交换的规模越大,频率越高,
下列不属于营销预算方案的内容的是()。 A.营销目标B.营销日历 C.营
A.苍术 B.厚朴 C.藿香 D.佩兰 E.砂仁辛温苦燥,善治寒湿困脾证
最新回复
(
0
)
