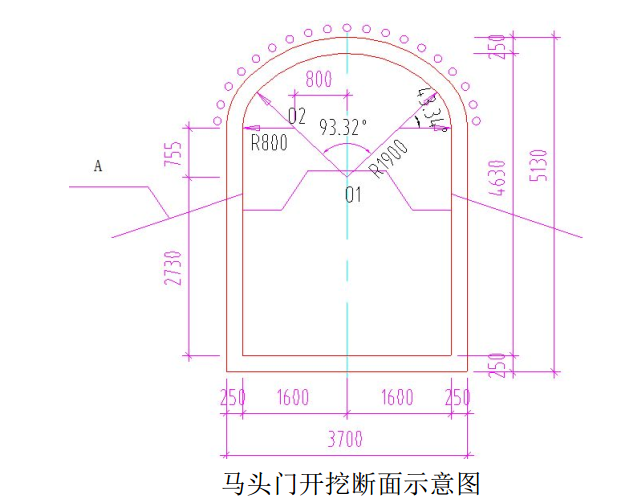

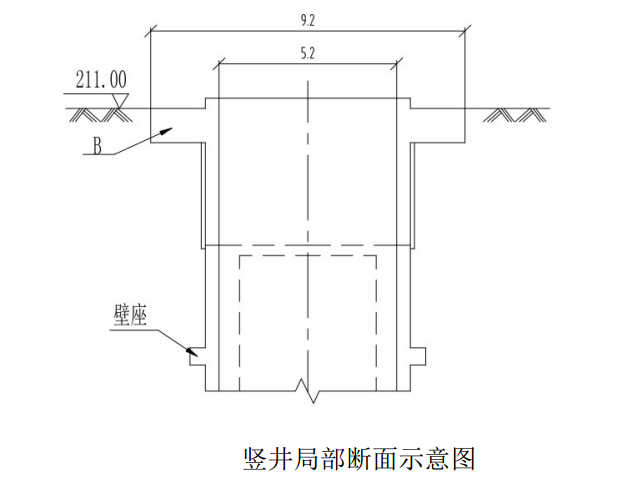

问题 某公司承接一项隧道暗挖工程,竖井采用倒挂井壁法施工,竖井尺寸 5.2×7.2m,竖井施工前,在施工范围内人工开挖十字探沟,确认无地下管线。施工前项目部对现场进行踏勘,编制了竖井和马头门的施工方案。竖井施工局部横断面示意图如下所示。竖井施工完成后,项目部按照隧道开挖“十八字”方针进行马头门施工,马头门开挖采用环形开挖预留核心土法,开挖断面示意图如下所示。施工中发生如下事件:事件一:工作竖井施工时周围环境复杂,人流量大,为了防止发生安全事故,项目部设置了围挡,对施工现场进行封闭性管理,施工期间进入雨期。事件二:马头门施工前,项目部对地层进行了小导管注浆加固,然后按照先底板、再侧墙、最后拱部的顺序进行马头门的开挖。监测发现周围地层变形加剧。事件三:初期支护采用锚杆+钢格栅+喷射混凝土的形式,在喷射混凝土时,喷头距喷射面的距离为 1.5m,喷射顺序由上自下,分层喷射时,等到前一层混凝土初凝后开始喷射后一层混凝土。问题:1.图中构件 A 和 B 的名称是什么?并简述构件 A 的施工技术要点。2.针对事件一,工作竖井采取的安全措施有哪些?3.分析事件二地层变形加剧的原因。4.指出事件三中施工不妥之处,并改正。5.写出“十八字”方针的内容。

选项

答案

解析 1.(1)构件 A 是锁脚锚杆,构件 B 是锁口圈梁;(2)锁脚锚杆施工的技术要点:①锁脚锚杆沿隧道拱脚斜向下 20°?30°打入;②锁脚锚杆应与格栅焊接牢固,打入后应及时注浆。
2.工作竖井采取的安全措施:(1)竖井应设置安全护栏,护栏高度不应小于 1.2m,栏杆底部 500mm 应采取封闭措施;(2)竖井周边应设置安全警示标志、夜间警示灯、并安排专人值守;(3)施工机具、运输车辆距工作井边缘的距离不得小于 1.5m;(4)井口 2m 范围内不得堆放材料;(5)工作井井口比周围地面高 300mm,地面有完善的排水系统;(6)竖井应设置防雨棚、挡水墙。
3.地层变形加剧的原因:(1)注浆加固效果差;(2)马头门开挖顺序不对,应该是先拱部,再侧墙,最后底板。
4.不妥之处一:喷射混凝土时,喷头距喷射面的距离为 1.5m;
正确做法:喷射混凝土时,喷头距喷射面的距离宜为 0.6?1.0m。
不妥之处二:喷射顺序由上自下;
正确做法:喷射顺序由下而上;
不妥之处三:分层喷射时,等到前一层混凝土初凝后开始喷射后一层混凝土;
正确做法:分层喷射时,等到前一层混凝土终凝后开始喷射后一层混凝土。
5.十八字方针内容:管超前,严注浆,短开挖,强支护,勤量测,早封闭。
