某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工,

admin2022-08-02  31

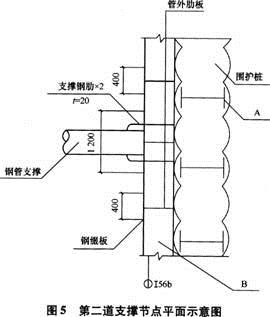

问题 某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工,通道基坑总长80m,宽12m,开挖深度10m;基坑围护结构采用SMW工法桩、基坑的深度方向设有2道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为Φ609×16mm钢管支撑(见图5)。基坑场地地层自上而下依次为:2.0m厚素填土、6m厚黏质粉土、10m厚砂质粉土,地下水位埋深约1.5m。在基坑内布置了5口管井降水。项目部选用坑内小挖机与坑外长臂挖机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失20万元,工期拖延10天,项目部为此向业主提出索赔。1、给出图5中A、B构(部)件的名称,并分别简述其功用。2、根据两类支撑的特点分析围护结构设置不同类型支撑的理由。3、给出项目部堵漏措施的具体步骤。4、项目部提出的索赔是否成立?说明理由。5、列出基坑围护结构施工的大型机械设备。

选项

答案

解析 1 、A为H型钢,起加筋、补强作用;B为围檩,起将挡墙连成整体作用,承受支撑压力。
2 、砼支撑刚度大,变形小,安全可靠,工期长,拆除困难,基坑上方土体变形较大,因此第1道支撑采用砼材质。
钢支撑装、拆除施工方便,可周转使用,可有效控制围护墙变形,因此第2道支撑时间较短,采用钢结构支撑。
3 、在缺陷处插入引流管引流,采用双快水泥封顶缺陷处。如果渗漏较为严重,首先在坑内回填土,然后在坑外打孔灌注聚氨脂或水泥-水泥玻璃双浆液等封堵。
4 、不成立,这是施工单位责任。
5 、挖掘机;三轴搅拌桩;吊车;自卸汽车。
