最终形成的技术标包括:工程概况及编制说明;项目部组成及管理体系和各项保证措施
最终形成的技术标包括:工程概况及编制说明;项目部组成及管理体系和各项保证措施
admin
2022-08-02
81
问题

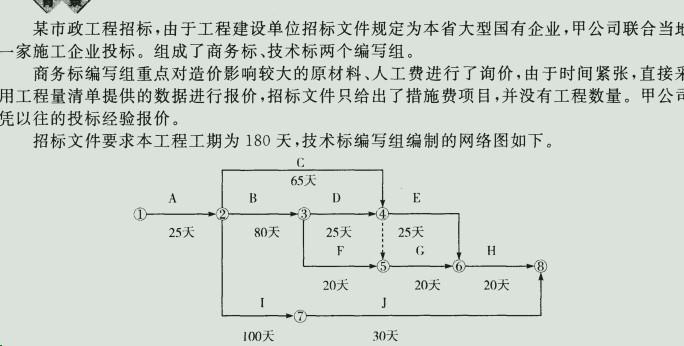

最终形成的技术标包括:工程概况及编制说明;项目部组成及管理体系和各项保证措施和计划;施工部署、进度计划和施工方法选择;进度计划和各种资源需求计划;关键分项工程和危险性较大工程的施工专项方案。1.建设单位对投标单位的限定是否合法?说明理由。2.商务标编制存在的不妥当之处,请予以改正。3.技术标编写组给出的网络计划图工期为多少?给出关键线路,并说明工期是否满足招标文件要求。4.最终的技术标还应补充哪些内容?
选项
答案
解析
1.建设单位对投标单位的限定不合法。
公开招标应该平等地对待所有的投标人,不允许对不同的投标人提出不同的要求。《中华人民共和国招标投标法》规定,招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人实行歧视待遇。
2.商务标编制存在的不妥当之处及改正措施如下述。
(1)不妥当之处:只对原材料、人工费进行了询价。
改正:还应对机械设备的租赁价、分部分项工程的分包价等进行询价。
(2)不妥当之处:按照招标文件给定的分部分项工程量清单进行投标报价。
改正:应该根据招标文件中提供的相关说明和图纸,重新校对工程量,重新确定报价。
(3)不妥当之处:措施费按照以往的投标经验进行报价。
改正:应该根据企业自身特点和工程实际情况,结合施工组织设计对招标人所列的措施项目做适当增减。
3.技术标编写组绘出的网络计划图工期为175d。
关键线路为A、B、D、E、H。
工期满足招标文件要求。
4.最终的技术标还应补充得内容:①编制施工组织设计;②选择施工方案和工艺,确定技术、质量、安全文明施工和环境保护等方面措施;③应依据企业所提供的资源,确定现场临时设施及环境保护、文明安全施工、材料二次搬运等方案;④应依据工程进度,编制各种资源需求计划;⑤制定交通导行方案和现场平面布置图。
转载请注明原文地址:https://www.tihaiku.com/jzgc/139211.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
某工程为土质边坡,对于这种边坡的防护采用下面哪种防护措施最适合()。A.框格植
不宜在冬期施工的项目是()。A.路堤边坡的整修 B.河滩地段路基的防护工程施
滑坡防治的工程措施主要有()、力学平衡以及改变滑带土三类。A.护面 B.排水
可在冬期进行路基施工的工程项目是()。A.一级公路的土路基开挖 B.挖掘填方
通过改变滑带土对滑坡防治的工程措施有()。A.土方压脚 B.爆破灌浆法 C
关于滑坡地段路基的施工技术要点的说法中,正确的有()。A.滑坡整治宜在旱季施工
在雨期进行道路路堑开挖,正确的开挖措施有()。A.土质路堑开挖前,在路堑边坡坡
滑坡防治的工程措施主要有排水、力学平衡和改变滑带土三类,下列属于“力学平衡”类的
根据《公路工程设计施工总承包管理办法》,可以作为总承包单位或总承包联合体成员单位
关于公路工程自建房屋的要求,错误的是()。A.最低标准为活动板房 B.建
随机试题
Fundingpublictransitisoneofthebiggestproblemsfacingcitiestoday.Ofte
Stereotypesaretroublesomebecausetheyareoftenindiscriminate,exhibita
[originaltext]M:HelloMsSmith.Iassumeyouarehereaboutthejobopening.D
Howdidthewomangettotheofficethismorning?[br][originaltext]W:Ican’t
AbigtrendintheU.S.toyindustryhasmoreconsumersswitchingofftheir
JPEG标准是指()。A.静止图像压缩编码标准 B.活动图像压缩编码标准
A.手术治疗 B.第三磨牙伸长 C.保守治疗 D.关节内注射硬化剂 E.
关于麻疹最常见的并发症,正确的是A:麻疹脑炎 B:喉炎 C:心肌炎 D:急
对顺序文件和随机文件,正确的是( )。A.两者都可存放在磁带上 B.两者都可
花岗石板材是一种优质的饰面材料,但其不足之处是( )。A、化学及稳定性差 B
最新回复
(
0
)
