某电网工程公司承接的 2 标段 500kV 超高压直流输电线路建设工程,线路长度
某电网工程公司承接的 2 标段 500kV 超高压直流输电线路建设工程,线路长度
admin
2022-08-02
58
问题

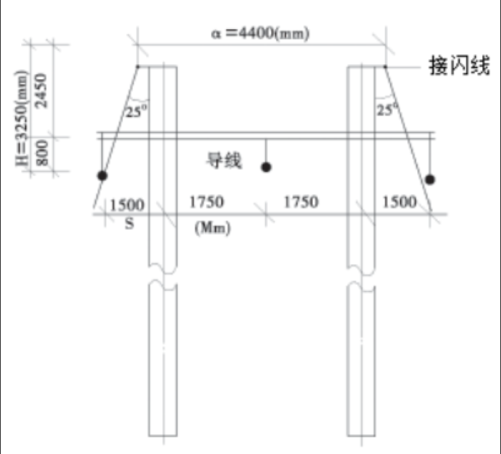

某电网工程公司承接的 2 标段 500kV 超高压直流输电线路建设工程,线路长度 63km,铁塔 133基,沿线海拔 l000~2000m,属于覆冰区。经过一年的紧张施工,隐蔽工程的验收,按基础工程、杆塔组立、架线工程、接地工程实施验收的中间验收合格后,工程进入竣工验收。输电线路接闪线的设置如图所示:
竣工验收过程中,由国网直流公司等单位专家组成的验收组,分成三个现场组及一个资料组,涵盖测量、通道、铁塔、走线等相关专业,严格按照竣工验收实施细则要求,对 2 标段进行检查,现场共抽查了三个耐张段,全面细致检查实测了 9 基铁塔的基础、铁塔、架线、接地、线防等相关内容。通过检查,验收组一致认为,由该公司承建的该 2 标段施工质量工艺美观,工程资料档案符合要求,现场实物抽检项目及数据符合设计,工程质量优良,满足验收规范要求。【问题】1.简述架空线路施工的一般程序。2.简述保护区内取土规定。3.图中输电线路接闪线的设置是否正确,并说明理由?4.竣工验收后要做好哪些后续工作?5.按照施工生产划分,输电线路架设过程中可能的突发事件有哪些?
选项
答案
解析
1.架空线路施工的一般程序:线路测量-基础施工-杆塔组立-放线架线-导线连接-线路试验-
竣工验收检查。
2.保护区内取土规定
(1)取土范围的规定。杆塔周围禁止取土的范围是:500kV 的范围为 8m。
(2)取土坡度规定。一般不得大于 45°。特殊情况由县以上地方电力主管部门另定。
(3)预留通道规定。取土时必须预留巡视、检修线路的人员、车辆通行的通道。
3.不正确。500kV 及以上送电线路,应全线装设双接闪线,且输电线路愈高,保护角愈小(有
时小于 20°)。在山区高雷区,甚至可以采用负保护角。
4.竣工验收要做好各类相关资料的整理工作,并编制项目建设决算,按规定向建设档案管理
部门移交工程建设档案。
5.输电线路架设过程中可能的突发事件有:塔基坑的坍塌事件、高空物体打击事件、高处坠落事件、缺氧和冻伤环境事件等。
转载请注明原文地址:https://www.tihaiku.com/jzgc/137180.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
根据《水电建设工程质量管理暂行办法》(电水农[1997]220号),水电工程建
根据《水电建设工程质量管理暂行办法》(电水农[1997]220号),水电工程特
根据《水利建设工程文明工地创建管理暂行办法》(水精[2012]1号),申报水利系
根据《水电建设工程质量管理暂行办法》(电水农[1997]220号),水电工程重
根据《水利水电建设工程验收规程》,项目法人应在收到合同工程完工验收申请报告之日起
根据《水电建设工程质量管理暂行办法》,()质量事故的处理方案,由造成事故的单位提
根据《水利水电建设工程验收规程》,疏浚工程的完工验收申请是由()提出。A.施工单
根据《水利建设工程文明工地创建管理办法》(水精[2014]3号),文明工地创建标
根据《水利水电建设工程验收规程》(SL223-2008),水库工程验收中属于专项
根据《水利水电建设工程验收规程》(SL223-2008),质量监督机构的代表应
随机试题
DearStudentAccountsHi,I’mHarrisonSmith.I’mmajoringinBiochemistry.Iam
Whatisthefindingreportedinthenews?[br][originaltext]16.Researchersha
Howeverdifficultyoufindittoarrangeyourtime,itwillpayoffinthelong
MemoTo:Mr.LouisJohnson,PresidentFrom:MargaretEllis,HealthConsul
[originaltext]TheAustraliangovernmentinMaysaidNeilPrakash,aseniorrecr
在OSI环境中,不同开放系统对等实体之间的通信,需要(N)实体向相邻的上一层
基牙向缺隙方向倾斜时所画出的观测线为()A.Ⅱ型观测线 B.Ⅲ型观
教育储蓄优点在于享有免征利息税、零存整取并以()方式计息。A:零存整取 B:存
配制50%某注射剂时,其含量限度应为标示量的97%~103%,含量范围应是(
患者女,71岁。因脑出血昏迷住院,现需鼻饲饮食,在插管时,患者出现呛咳,呼吸困难
最新回复
(
0
)
