一、背景 某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照

admin2022-08-02  13

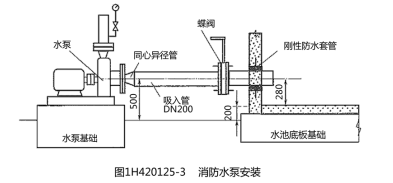

问题 一、背景 某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给水排水等系统的安 装。按照合同约定施工工期为145天 ,原计划8月15日开工,但由于前期土建施工影响,致使安装工程实际开工时间 为10月1日。进入11月份各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。 第二年3月15日供暖期结束后,工程又恢复施工,但已按预定工期严重滞后,为此,建设单位提出必须加快施工 进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期, 4月下旬相关单位对工程进行了预验 收,但由于抢工期原因,工程存在诸多质量问题。 在进行消防验收时,消防部门对消防水泵安装提出异议,并下达整改通知单,实际安装如图1H420125-3所示。走廊中的VAV空调.风管工作压力为300Pa,采 用橡塑保温,保温完成后进行吊顶施工。 在进行电气检验批验收时,发现某型号电缆没有进场检验报告,于是进行了重新取样送检,经权威机构检测该 批电缆芯径低于设计要求,为不合格电缆,据统计该规格电缆共有5000m,价值150万元。 图1H420125-4为风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。二、问题 1.消防水泵安装存在哪些质量问题,并说明原因? 2.吊顶中风管安装,应进行哪些检验和试验? 3.这批电缆应如何处置?是否构成质量事故,等级如何确定? 4.风管穿墙部位安装存在哪些错误? 5.简述VAV空调的优点。

选项

答案

解析 1.消防水泵安装存在如下质量问题: (1)水泵入口异径管应使用偏心异径管,且保持上平,使用同心异径管容易形成气囊。 (2)水泵出口压力表应加表弯,以便起到缓冲作用。(3)消防水池应采用柔性防水套管;如果使用刚性防水套管,水泵吸入管上应设置柔性接头。 (4)按照标注尺寸计算,吸入管存在倒坡现象,容易形成气囊。 (5)水泵与水池为独立基础,可能存在沉降变形,水泵入口应采用柔性连接。

2.吊顶中风管安装应进行漏风试验、橡塑耐火等级检验、保温前的隐蔽验收、吊顶前隐蔽验收和风量检测试验等。

3.电缆属于不合格品,截面不够直接影响使用安全,必须更换,不可能通过返修、返工、让步接收和降级使用来处 置。由于不含施工费用,经济损失已经超过100万 元 ,故至少属于一般质量事故。

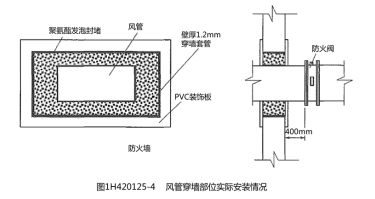

4.风管穿墙部位安装图中存在的问题: 1)风管穿墙套管厚度应不小于1.6mm,而本案套管厚度只有1.2mm。 2)穿墙封堵材料应为不燃材料,而图中的聚氨酯及PVC装饰板,均为可燃材料。 3)防火阀与防火墙距离应不大于200mm,而图中为400mm。 5.VAV空调的优点: VAV(变风量空调系统)是一种通过改变送风量来调节室内温湿度的全空气空调系统。 其优点是:(1)节能; (2)以新风作冷源,改善空气质量; (3)全空气系统,不产生冷凝水; (4)系统噪声低; (5)不会出现过冷或过热现象; (6)可实现智能控制 ; (7)初期投资少;(8)维修量小,寿命长。
