简述安装公司设计安装示意图的错误。
简述安装公司设计安装示意图的错误。
admin
2022-08-02
111
问题
简述安装公司设计安装示意图的错误。
选项
答案
解析

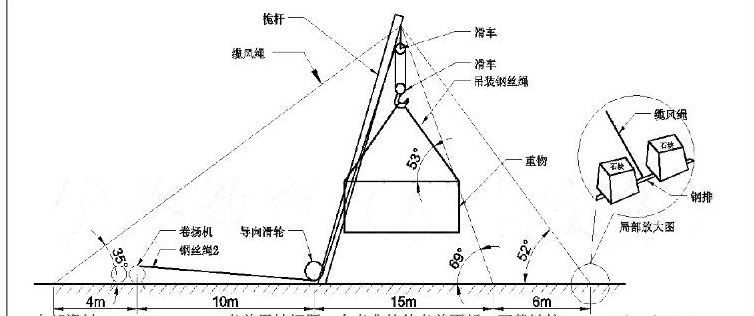

安装示意图有如下错误:①有两处缆风绳与地面夹角超过45°,按照规范要求缆风绳与地面的夹角应在30°?45°之间。②桅杆3 根缆风绳,数量过少,应该为6-8 根。③倾斜吊装的桅杆后背主缆风绳数量不足,还应该加设后背主缆风绳,后背主缆风绳的设置数量不应少于2 根。④重物采用2 个以上吊点起吊时,每点的吊索与水平线的夹角不宜小于60°,图中小于60°不正确。⑤卷扬机的引出端从上部引出不正确,引出端应该从下部引出,以减少卷扬机所受的倾覆作用力。
转载请注明原文地址:https://www.tihaiku.com/jzgc/132775.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
关于城市综合管廊的规定说法错误的是( )。A.天然气管道应在独立舱室内敷设
关于各种注浆法的适用范围,说法错误的是()。A.渗透注浆只适用于中砂以上的砂性
(2020年真题)关于水处理构筑物特点的说法中,错误的是( )。A.薄板结构
关于小导管注浆加固技术的说法,错误的是()。A.小导管后端应支承在钢格栅上
关于钢板桩的特点,下列说法错误的有()。A.一般最大开挖深度在7~8m B
关于水池变形缝中止水带安装的说法,错误的有()。A.金属止水带搭接长度不少于2
关于地下连续墙施工的说法,错误的是()。A.施工振动小,噪声低 B.不适用于
关于箱涵顶进施工的做法,错误的是()。A.由上向下开挖 B.不超前挖土 C
悬臂浇筑法施工连续梁合龙段时,错误的有( )。 A.合龙前,应在两端悬臂预加
关于人工挖孔桩,说法错误的是()。A.适用于地下水位以上的黏性土、黄土及人工填
随机试题
We’dliketoawardscholarshipstothosewhosparenoeffortandmakegreatimpr
Likemostrecoveringoverachievers,Ihaveacomplicatedrelationshipwiths
一批产品有10个正品2个次品,任意抽取两次,每次取一个,抽取后不放回,求第二次抽
编制施工进度计划时,必须考虑各分部分项工程的合理施工顺序,尽可能组织()施工,
假设员工关系EMP(员工号,姓名,性别,部门,部门电话,部门负责人,家庭住址,家
双扩平板法出现多条沉淀线的原因是A.抗体缺乏 B.抗原缺乏 C.抗原过剩
执业人员取得执业资格,连续()不在机构从事证券业务的,由协会注销其执业证书。A.
患儿,5岁。诊断为"水痘",护士告知其家长隔离区域的划分,属于半污染区的是A.病
贷后管理是银行业金融机构在贷款发放后对合同执行情况及借款人经营管理情况进行检查或
下列各项中,不应于发生时直接计入当期损益的是( )。A.摊销期限不超过一年的合同
最新回复
(
0
)
