首页
登录
建筑工程

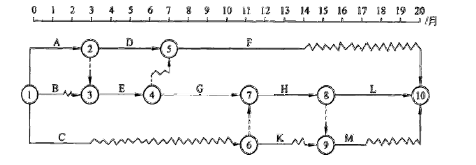

某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工
某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工
admin
2022-08-02
79
问题
某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。

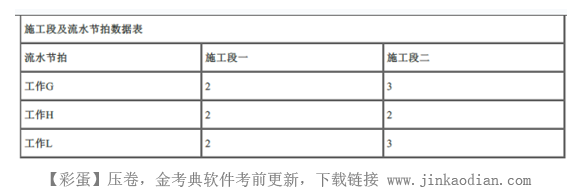

问题:(1)在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、C、H这三项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月。(2)由于种种原因,使得工程前期进展拖延,第10月末对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:
试问G、H、L三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。(3)根据优化目标的不同,除了资源优化网络计划的优化还有哪几类?写出资源优化的前提条件。
选项
答案
解析
(1)B工作1月末开始施工,然后开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。施工顺序为:B→C→H。该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月(2)工作G、H 、L 为无节奏流水施工,按最大差法计算其流水施工工期:1)各施工过程流水节拍的累加数列: 工作G: 2,5工作H: 2,4工作L: 2,52)错位相减,取最大值得流水步距:
3)G、H、L三项工作的流水施工工期为:(2+3)+(3+2)=10月。4)此时,线路G→H→L工期缩减至10个月(压缩了4个月);工作F线路自由时差为6个月,压缩4个月后仍不会成为关键线路;线路G→H→M工期相应缩减至:3+(2+2)+2=9个月,也不会成为关键线路,故此时的关键线路仍为G→H→L,正好弥补施工初期4个月的工期滞后,可满足业主提出的按原计划日期竣工的要求。(3)还有:工期优化、费用优化。资源优化的前提条件是:①优化过程中,不改变网络计划中各项工作之间的逻辑关系。②优化过程中,不改变网络计划中各项工作的持续时间。③网络计划中各工作单位时间所需资源数量为合理数量。④除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。
转载请注明原文地址:https://www.tihaiku.com/jzgc/130221.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
工程项目招标,应满足的部分依据为()。A、施工图设计已完成 B、招标人已经依
投标文件中技术部分包括()等内容。A、主要施工方案 B、工作程序 C、安全
为保证评标质量,招标人应根据工程项目的(),合理确定评标时间。A、招标计划
技术标书编制重点包括()。A、施工方案 B、进度计划及措施 C、投标人资格
基坑工程巡视检查应包括以下主要内容()。A、支护结构 B、施工状况 C、周边
基坑工程施工前,应由()委托具备相应资质的()对基坑工程实施现场监控量测。()应
施工测量作业人员应遵循()的原则,掌握工程测量的各种测量方法及相关标准,熟练使用
高密度聚乙烯(HDPE)防渗膜具有()特点。A、防渗效果极强 B、施工受天气影
泥质防水层施工质量检验应严格按照合同约定的检验频率和质量检验标准同步进行,检验项
聚乙烯(HDPE)膜防渗层施工,采用双缝热熔焊接,焊接前应去除灰尘、()。A、水
随机试题
WhowastheonlyAmericanpresidentwhowasre-electedfourtimesinsuccession?
Peopletaking"do-it-yourself"asawayoflifemaydothefollowingthingsEXC
[originaltext](29)Somepeopledon’tlikeanythingtobeoutofplace.They
A. B. C. D.
SMTP使用的传输协议是(69)。A.TCP B.IP C.UDP D
有关质粒的描述,错误的是A.携带有细菌生命活动不可缺少的基因B.为细菌染色体以外
下列哪种物品不能使用髙压蒸气法进行灭菌? A.瓶装碘仿B.瓶装氯化钠溶液C
人对环境影响的接受过程是()。 A.积极的过程 B.能动的过程 C.被动的
以下关于债券久期与到期时间、票面利率、付息频率、到期收益率关系阐述错误的是()
A.0.25%~0.5% B.0.5%~1% C.1%~2% D.2%
最新回复
(
0
)
