问题

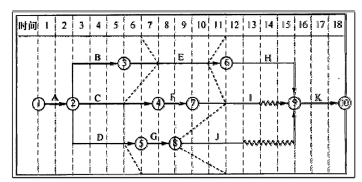

针对某分部工程,施工单位编制如下进度计划时标网络图,并在第6个月底和第11个月底对实际进度进行检查,绘制进度计划前锋线如下图(单位:月)。
根据11月底检查结果,建设单位要求比原计划提前一月完工,经测算工作H、I、J、K均可压缩一月,所需增加的成本分别为8万元、10万元、4万元、12万元。施工单位压缩工序时间,在要求工期内完工。问题:(1)若施工单位压缩网络计划时,只能以月为单位进行压缩,其最合理的方式应压缩哪项工作或哪些工作?需增加成本多少万元?(2)写出进度计划调整的内容及方法。
选项
答案
解析
(1)可选择压缩的工作有:
首先压缩H工作一个月,增加成本8万元。
再压缩K工作一个月,增加成本12万元。
总计增加成本20万元。
(2)进度计划的调整的内容包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等
(3)进度计划的调整,一般有以下方法:
? 关键工作的调整
2) 改变某些工作间的逻辑关系
3) 剩余工作重新编制进度计划
4) 非关键工作调整
5) 资源调整
转载请注明原文地址:https://www.tihaiku.com/jzgc/129723.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
建设单位必须在竣工验收()个工作日前将验收的时间、地点及验收组名单书面通知工程
项目部对工程施工质量检验与验收资料主要包括()。A、工序质量检验评定资料 B
工程档案资料应按单位工程组卷,一般由封面、目录和()顺序排列。A、文件材料
下列属于基建文件的是()。A、工程招标投标及承包合同文件 B、施工验收资料
职业健康安全风险控制措施计划作为技术组织措施,主要内容包括职业健康安全技术措施、
工程建设要通过环境评估,其中市政公用工程主要涉及城市()保护问题。A、噪声和振
职业健康安全风险控制措施计划作为技术组织措施,其主要目的是()。A、改善项目劳
项目安全控制工作步骤是确定施工安全管理目标、编制安全保证计划以及()。A、验证
隧道工程,两条平行隧道相距小于1倍洞跨时,其开挖面前后错开距离不得小于()m。
关于给排水管道施工质量控制,说法正确的是()。A、各分项工程应按照施工技术标准
随机试题
Itcanbetemptingtohidefromthepeople,placesandtaskswhichmakelife
Readthefollowingpassage.ChoosefromthesentencesA—Gtheonewhichbestfit
ThisbookisdesignedforadvancedlearnersofEnglishasasecondlanguagewho
计算
测量工程轴线间距时,一般使用钢尺的长度为()。A.2m B.3m C.5m
下列关于格栅设计的叙述中,哪几项错误?()A.格栅上部不宜设置工作平台 B
根据系统不响应安全联锁要求的概率将安全仪表系统(SIS)分为1级、2级、3级、4
根据《基础地理信息数字产品元数据》,下列信息中,不属于基础地理信息数字产品矢量和
A.假性近视 B.真性近视 C.斜视 D.远视 E.散光轴长度正常而晶状
最早提出"精神分裂"概念的学者是A.克雷丕林 B.布鲁勒 C.艾森克 D.
最新回复
(
0
)
