某工程项目,承包商根据施工承包合同规定,开工前编制了该项目的施工进度计划,如图所
某工程项目,承包商根据施工承包合同规定,开工前编制了该项目的施工进度计划,如图所
admin
2022-08-02
49
问题

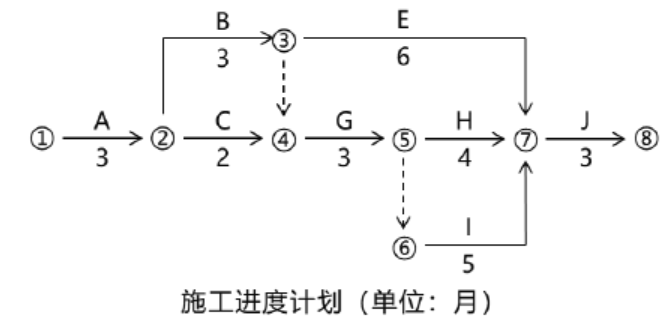

某工程项目,承包商根据施工承包合同规定,开工前编制了该项目的施工进度计划,如图所示。经项目业主确认后承包商按该计划实施。
在施工过程中,发生了下列事件:事件1:施工到第2 个月时,业主要求增加一项工作D,工作D 持续时间为4 个月。工作D 安排在工作A 完成之后,工作I 开始之前。【问题1】该建设项目初始施工进度计划的关键工作有哪些?计划工期是多少?【问题2】在该建设项目初始施工进度计划中,工作C 和工作E 的总时差分别是多少?【问题3】绘制增加工作D 后的施工进度计划并计算此时的总工期。【问题4】工作G、D 拖延对总工期的影响分别是多少?说明理由。
选项
答案
解析

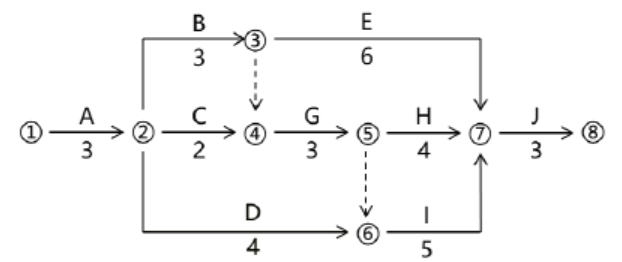

【答案1】该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。计划工期=3+3+3+5+3=17 个月。【答案2】工作C 的总时差=1 个月;工作E 的总时差=2 个月;【答案3】
工期=3+3+3+5+3=17 个月事件2:由于设计变更导致工作G 停工2 个月。事件3:由于不可抗力的暴雨导致工作D 拖延1 个月。【答案4】工作G 的拖延使总工期延长2 个月。理由:工作G 总时差=0 个月,停工2 个月,因此影响工期2 个月。工作D 的拖延对总工期没有影响。理由:工作D 的总时差=2 个月>拖延1 个月,因此D 工作的拖延对总工期没有影响。
转载请注明原文地址:https://www.tihaiku.com/jzgc/128933.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
电梯安装单位应当在施工前将拟进行安装的电梯情况书面告知(),告知后即可施工
电梯监督检验合格,并获得()后,才可按规定办理交工验收手续。A.出厂许可
按《工业安装工程施工质量统一标准》GB/T50252-2018规定,下列工程可划
下列分项工程质量检验,属于一般项目的是()。A.风管系统测定 B.阀门压
建筑安装分项工程施工完成后由()组织内部验评。A.监理工程师 B.项目技
分项工程施工完成后由()组织内部验评。A.专业质检员 B.项目技术负责人
单位工程质量控制资料的检查结论应由()做出。A.建设单位 B.施工单位
涉及节能使用功能的设备及有关材料,应按规定进行检查的内容是()。A.现场检
室外消火栓灭火系统,水压强试试验的试验压力的规定说法正确的是()A.钢管,
曳引式电梯施工程序中,曳引机安装的紧前工序是()。A.交接检验 B.导轨
随机试题
Itisadreamworld,wherechemistscanturnasow’searintoasilkpurse,
Individualsareincreasinglybeingaskedtotakeonsoleresponsibility—and
[originaltext]M:Emily,Iknowyou’vebeenthevictimofacrime.W:Unfortunat
—Didyouscoldhimforhiscarelessness?—Yes,but______it.A、I’drathernothav
Indoingexteriorpainting,oneusuallypaysmoreforthebrushesforlargearea
A.深茶色样尿 B.均一红细胞尿 C.红色尿 D.变形红细胞尿 E.紫色
采用百分率法进行交易情况修正时,应以可比实例( )为基准确定交易情况修正系数。
一般行政行为的生效规则包括()。A.即时生效 B.自动生效 C.受领生效
下列情况中可以判异的有()。 A.连续3点中有2点落在中心线同一侧的B区以外
下列有关贷记卡持卡人非现金交易的说法不正确的有()。A:免息还款期最长为50天
最新回复
(
0
)
