首页
登录
建筑工程
某工程项目为一钢筋混凝土结构,合同约定工期为18个月,进度计划双代号网络图(单位
某工程项目为一钢筋混凝土结构,合同约定工期为18个月,进度计划双代号网络图(单位
admin
2022-08-02
79
问题

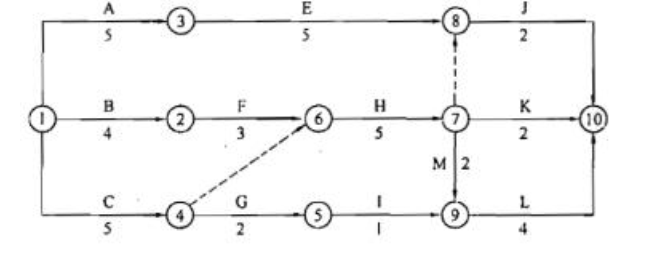

某工程项目为一钢筋混凝土结构,合同约定工期为18个月,进度计划双代号网络图(单位:月)如下:
施工过程中,发生了如下事件:事件一:进度计划网络图中的工作C、工作H和工作J需共用一台施工机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。事件二:该施工机械租赁费用从进场就开始计算,直到退场。施工单位为减少该施工机械在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩租赁时间。事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体试验,经检验合格,由建设单位组织竣工验收。问题:1.绘出事件一中调整后的进度计划网络图,找出调整后网络图的关键线路(工作表示),并计算总工期。2.按事件一的网络图,如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为多长?其中闲置时间多长?3.事件二中,工作C应如何安排?并说明理由。4.事件三中,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容?
选项
答案
解析

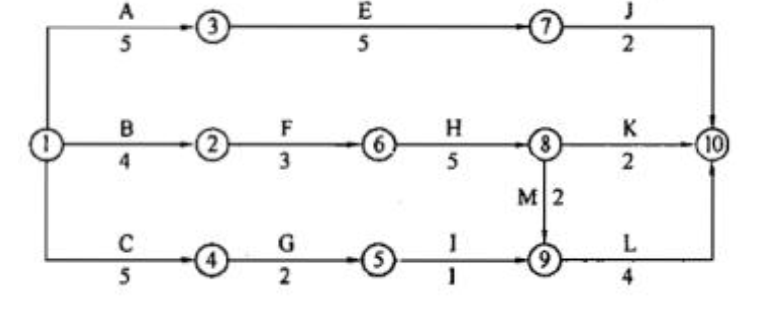

1.调整后的进度计划网络图如下:
调整后进度计划网络图的关键线路(工作表示):B→F→H→M→L。总工期为:18个月。2.(1)如果各项工作均按最早时间开始,起重机械的租赁时间为14个月。(2)其中,设备闲置2个月。3.为了减少机械闲置时间,应将工作C开始时间往后推2个月。理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月后,则机械可连续使用,无闲置时间。4.(1)监理要求妥当。(2)理由:根据相关规定:当未取得同条件养护试件强度或同条件养护试件强度被判定为不合格时,可采用回弹-取芯法进行检验。(3)结构实体检测应包括如下内容:混凝土强度检验、钢筋保护层厚度检验、结构位置与尺寸偏差以及工程合同约定的项目。
转载请注明原文地址:https://www.tihaiku.com/jzgc/128886.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
下列属于特殊建设工程消防验收应具备的条件有()。A.完成工程消防设计和合同
在混凝土结构上安装灯具应使用()。A.木榫固定 B.尼龙塞固定 C.塑
建筑总面积大于()m2的宾馆和饭店场所,建设单位应当向住房和城乡建设住管部
()与雨淋系统的区别主要在于喷头的结构和性能不同。A.湿式系统 B.干式
下列资料中,电梯安装单位提供的资料有()。A.安装许可证 B.安装告知书
施工单位项目经理部负责质量验收评定工作的部门包括()。A.安全管理部门
主控项目检验内容中要用数据说明的包括()。A.结构的强度 B.结构的刚度
分部(子分部)工程质量验收记录表签字人包括()。A.建设单位项目负责人
分部工程质量验收应在各分项工程验收合格的基础上,由施工单位向()提出报验申
单位工程中,对于投产后的()均具有举足轻重影响的分部工程,视为主分部工程。
随机试题
[originaltext]Manyscientiststodayareconvincedthatlifeexistselsewhe
Whatshallwedoaccordingtotheconversation?[br][originaltext]F:Tom,do
公路运输价格按运输对象可分为( )。A.普通运价 B.公路货物运输价格 C
秋收起义中,决定部队转移到敌人力量薄弱的农村,寻找落脚点的领导人是()。A.陈独
共用题干 InYourFaceWhyisthismansoang
材料题二 付费用户规模除以总用户规模可得到付费渗透率。据此,201
某日常用品小卖店设置在一住宅楼的一、二层,每层建筑面积50m2。下列关于其灭火器
培训项目设计的原则主要包括()。A:因材施教原则 B:激励性原则 C:实践性
已知地基极限承载力的计算公式为对于内摩擦角φ=0的土,其地基承载力系数必然满足
某酒类股份有限公司为增值税一般纳税人,2019年2月发生以下业务: (1)
最新回复
(
0
)
