某企业实施质量改进项目,采用网络图法。根据所搜集的资料绘制的网络图如图所示。根据

资格题库2022-08-02  55

问题 某企业实施质量改进项目,采用网络图法。根据所搜集的资料绘制的网络图如图所示。根据图形可分析出:图中的关键线路为( )。A.①-②-③-④-⑤-⑥ B.①-②-③-⑤-⑥C. ①-③-⑤-⑥D.①-④-⑥

选项

答案 B

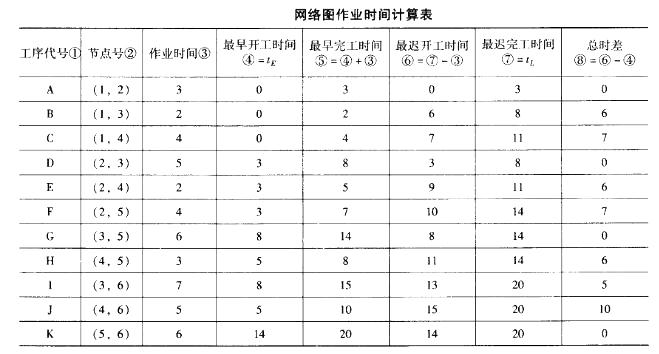

解析 作业时间的计算如表所示。从上表可以看出关键工序为A、D、G、K,因此,关键线路为①-②-③-⑤-⑥。
