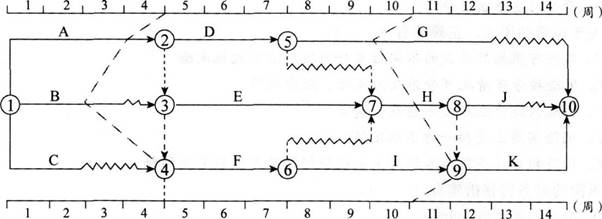

某工程项目的进度计划如下列双代号时标网络图所示,当工程进行到第4周末和第10周末

考试题库2022-08-02  31

问题 某工程项目的进度计划如下列双代号时标网络图所示,当工程进行到第4周末和第10周末时分别检查了该工程项目的实际进度,并绘制了两条实际进度前锋线,如下图中所示。根据以上资料,回答下列问题:该工程项目的关键线路有(  )条。A.1B.2C.3D.4

选项 A.1
B.2
C.3
D.4

答案 B

解析 箭线中没有波形线的关键线路有:A→E→H→K,A→F→I→K。
