现有甲、乙、丙三个互斥投资方案,各方案的投资额和投资后的净收益如下表所示,各方案的寿命期均为8年,基准收益率ie=10%。各方案净现值从大到小排列正确的是()。
A.甲 乙 丙B.乙 丙 甲C.乙 甲 丙D.甲 丙 乙
选项
答案
C
解析

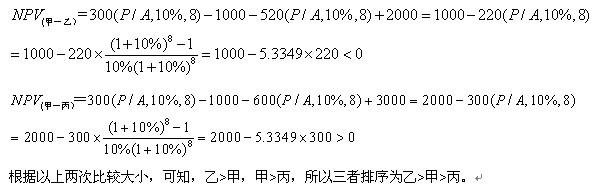

本题考查净现值指标的计算NPV甲=300(P/A,10%,8)-1000NPV乙=520(P/A,10%,8)-2000NPV丙=600(P/A,10%,8)-3000该题不需要把三个净现值全部计算出来,只需计算两两之差,根据差的正负,来判定大小,而且其中的系数(P/A,10%,8)只需计算一次,可以重复利用,这样可以大大减小计算量。
转载请注明原文地址:https://www.tihaiku.com/caiwukuaiji/481745.html
本试题收录于:
中级房地产经济题库其他分类
中级房地产经济
其他
相关试题推荐
共用题干 某企业现决定进行投资,现时点投资5600万元,一年后建成并投入生产。
共用题干 某企业现决定进行投资,现时点投资5600万元,一年后建成并投入生产。
共用题干 A公司拟发行债券和股票筹资,原定方案为:筹资总额500万元,债券和普
共用题干 A公司拟发行债券和股票筹资,原定方案为:筹资总额500万元,债券和普
共用题干 A公司拟发行债券和股票筹资,原定方案为:筹资总额500万元,债券和普
共用题干 某水坝工程可以满足各种功能要求的方案有A和B两个:A方案的建造费用为
共用题干 某水坝工程可以满足各种功能要求的方案有A和B两个:A方案的建造费用为
共用题干 建设项目总造价就是项目总投资中的固定资产投资总额。我国对建设工程定价
共用题干 建设项目总造价就是项目总投资中的固定资产投资总额。我国对建设工程定价
共用题干 某市政设施工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一
随机试题
Hefellinlovewithheratthefirst______.A、sceneB、sightC、lookD、signB
Whatarethetwospeakersmainlytalkingabout?[br][originaltext]M:Hi,Maggi
甲公司购买了一个工具软件,并使用该工具软件开发了新的名为“恒友”的软件。甲公司在
资料一 近日,《新媒体与社会》发布了《中国校园“冷暴力”的舆情研究及对
有关术前禁食,下列哪项是正确的:A.成人麻醉前禁食8~12小时 B.术前一天午
下列不是健康危险因素干预的类型的是()A.疾病的防治 B.膳食干预
固定资产采用双倍余额递减法计提折旧时,不管其有无净残值,均不予以考虑。( )
起重作业必须严格遵守安全操作规程,下列关于起重作业安全要求的说法中,正确的是(
A.sinx B.sinx C.-sin2x D.-sinxsin
根据《民法典》的相关规定,债权人领取提存物的权利期限为()年。A.1 B
最新回复
(
0
)
