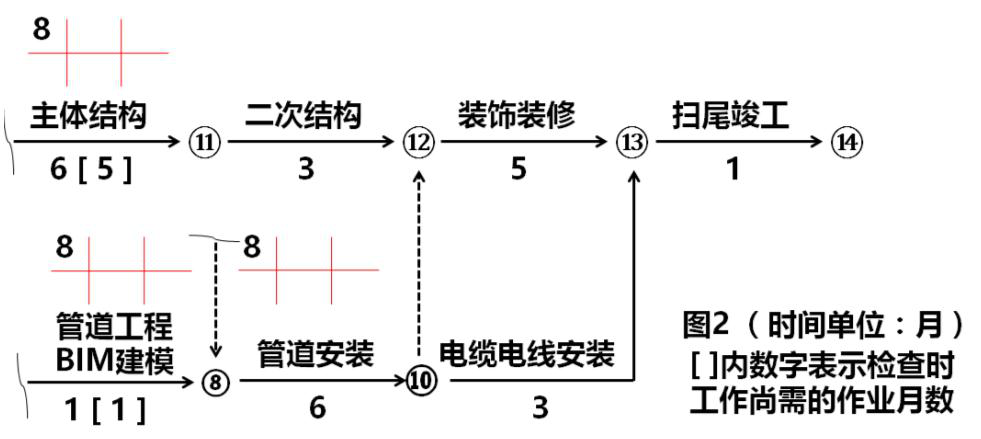

背景资料:某高校图书馆工程,地下二层,地上五层,建筑面积约 35000㎡,现浇钢筋混凝土框架结构,部分屋面为正向抽空四角锥网架结构。施工单位与建设单位签订了施工总承包合同,合同工期为 21个月。在工程开工前,施工单位按照收集依据、划分施工过程(段)、计算劳动量、优化并绘制正式进度计划图等步骤编制了施工进度计划,并通过了总监理工程师的审查与确认。项目部在开工后进行了进度检查,发现施工进度拖延,其部分检查结果如图 2所示。项目部为优化工期,通过改进装饰装修施工工艺,使其作业时间缩短为 4个月,据此调整的进度计划通过了总监理工程师的确认。
项目部计划采用高空散装法施工屋面网架,监理工程师审查时认为高空散装法施工高空作业多、安全隐患大,建议修改为采用分条安装法施工。管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了 1个月,施工单位按规定提出索赔工期 1个月。【问题】:1.单位工程进度计划编制步骤还应包括哪些内容?2.图 2中,工程总工期是多少?管道安装的总时差和自由时差分别是多少?除工期优化外,进度网络计划的优化目标还有哪些?3.监理工程师的建议是否合理?网架安装方法还有哪些?网架高空散装法施工的特点还有哪些?4.施工单位提出的工期索赔是否成立?并说明理由。
选项
答案
解析
【答案 1】划分施工层数、确定施工顺序、计算工程量、计算劳动量或机械台班需用量、绘制可行的施工进度计划图。P223
【答案 2】(1)图 2中工程总工期为 22个月;
(2)管道安装总时差=1个月
管道安装自由时差=0个月
(3)费用优化和资源优化。
【答案 3】P125-126
(1)合理(四角锥网架结构)。
(2)网架安装方法还有:滑移法、整体吊装法、整体提升法、整体顶升法。
(3)特点还有:脚手架用量大、工期较长、需占建筑物场内用地、技术上有一定难度。
【答案 4】不成立。
理由:甲供电缆电线未按计划进场属于建设单位原因,但电缆电线安装总时差为 3个月,延误的 1个月不影响工期,因此索赔不成立。
转载请注明原文地址:https://www.tihaiku.com/caiwukuaiji/2253317.html
本试题收录于:
注册税务师题库5127分类
注册税务师
5127
相关试题推荐
不属于个人健康档案基础资料的是()。A.药物过敏史 B.家族史 C.疾病随访
较完整的社区健康档案一般包括()等内容。A.社区基本资料 B.社区卫生服务资源
家庭基本资料包括家庭各成员的基本资料,如姓名、性别、年龄、职业、教育程度以及()
家庭健康档案的主要内容可以包括()。A.家庭的基本资料 B.家系图 C.家庭
资料整理一般可分为()等步骤。A.运行统计软件的基本统计量过程 B.数据核对,
在家庭健康档案中,每一个家庭成员应有一份自己的健康资料记录,主要内容与个人健康档
绘制家系图的目的是要对家庭背景和潜在的健康问题作出一个实际的(),所用的技术和符
建立健康档案的()要求是指健康档案是由各种原始资料组成的,这些原始资料应能真实地
信息整理最重要的一个环节是资料汇编,它要求做好()。A.审核资料是否真实、准确和
信息整理的()是指按照研究的目的和要求,对分类后的资料进行汇总和编辑,使之成为能
随机试题
Hispoliticalfuture______ontheoutcomeofthiselection.A、hindersB、hingesC
工作在UDP协议之上的协议是()。A.HTTP B.Telnet
经抗酸染色找到结核杆菌报告为"++++"的细菌数量为A.每100个油镜视野1~9
(2018年)某商业银行(增值税一般纳税人)2018年第一季度提供贷款服务取得含
一般初孕妇开始自觉胎动的时间是在妊娠的第A.10~16周B.12~36周C.37
下列关于城市社会空间结构经典模式的表述,错误的是( )。A.同心圆模型最外层为
中国革命无产阶级领导权中心问题是()。A.无产阶级对军队的领导 B.无产阶级对
一住店客人未付房钱即想离开旅馆去车站。旅馆服务员揪住他不让走,并打报警电话。客人
二次衬砌的工施作业应隧道位移相对值已达到相对位移量的()以上后进行。A.20%
应暂缓结婚A.处女膜闭锁 B.强直性肌营养不良 C.血友病基因携带者 D.
最新回复
(
0
)
