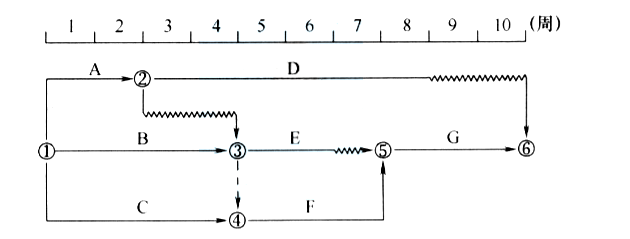

某工程时标网络图如下图所示。计划执行到第5周末检查实际进度。发现D工作尚需3周完

免费题库2022-08-02  20

问题 某工程时标网络图如下图所示。计划执行到第5周末检查实际进度。发现D工作尚需3周完成,E工作尚需1周完成,F工作刚刚开始。由此可以判断出( )。A:A、B、C工作均已完成B:D工程按计划进行C:E工作提前1周D:F工作进度不影响总工期E:总工期将延长1周

选项 A:A、B、C工作均已完成
B:D工程按计划进行
C:E工作提前1周
D:F工作进度不影响总工期
E:总工期将延长1周

答案 ABE

解析 2019版教材P138
本题考查的是网络计划执行中的控制。
第5周检查,D工作过需要3周,实际持续时间是6周,所以A肯定完成了,E工作还需要1周,B肯定也完成了。F工作才开始,C肯定也完成了。A选项正确。
D工作持续时间为6周,还需要3周,所以第5周时计划正常,B选项正确。
E工作最早是第6周末完成,最迟第7周完成,第5周末还需要1周,进度正常。C选项错误
F工作处于关键线路上,第5周末才开始,延迟了1周,D选项错误
DE工作正常,F工作延长了1周,所以总工期延长了1周,E选项正确。(2019.6.24)
