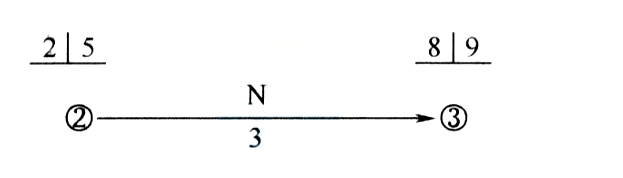

问题 某工程双代号网络计划中,工作N两端节点的最早时间和最迟时间如下图所示,则工作N总时差为( )。A:4B:1C:2D:3

选项 A:4
B:1
C:2
D:3

答案 A

解析 2019版教材P127
本题考查的是网络计划时间参数的计算。TFN=min{/T③}-ET②-DN=9-2-3=4。
