背景资料: 某公司承建的公路桥梁工程中,桥梁引道与现有城市次干道呈T 型平面交

最全题库2022-08-02  20

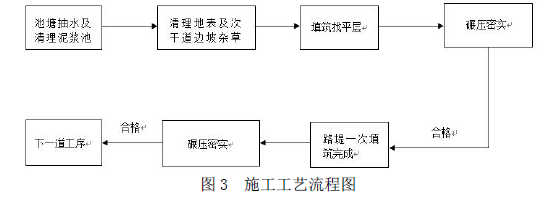

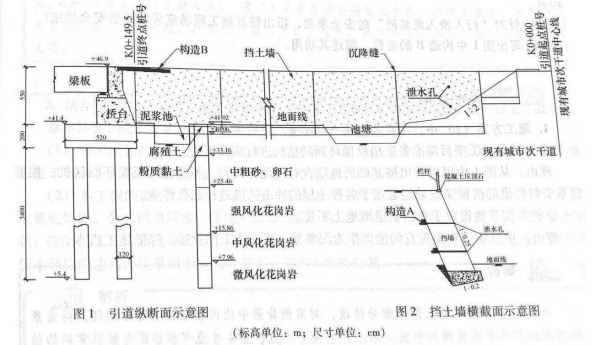

问题 背景资料:某公司承建的公路桥梁工程中,桥梁引道与现有城市次干道呈T 型平面交叉,次干道边坡坡率1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长150m,宽120m,深3m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台,基础为Φ120cm 混凝土钻孔灌注桩。引道纵断面如图3 所示,挡土墙横截面如图4。项目部编制的引道路堤及桥台施工方案有如下内容:(1)桩基的泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用;正循环回转钻、反循环回转钻、冲击钻、长螺旋钻机、静力压桩机。(2)引道路堤在挡土墙及桥台施工前进行,路基用合格的土方运至现场后用机械摊铺碾压成型。施工工艺流程图如图3 所示。监理工程师在审查施工方案时指出:施工工艺流程图中存在不妥之处;在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。问题:1、施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。2、结合图3,补充和改正施工方案(2)中施工工艺流程的缺漏和错误之处。(用文字叙述)。3、图4 所示挡土墙属于哪种结构形式(类型)?写出图4 中构造A 的名称,简述其作用。4、针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。5、写出图1 中构造物B 的名称。简述其作用。

选项

答案

解析 1、冲击钻,只有冲击钻适用弱风化岩的土质条件。
2、工艺流程缺漏:1)引道表面种植土应清除;2)池塘与泥浆池应妥善处理,分层填实至原基面高;3)引道与边坡结合处应挖反坡台阶处理;工艺错误之处:路堤一次填筑完成,正确做法应为:路堤应分层摊铺、分层碾压。
3、挡土墙属于仰斜重力式挡土墙;构造A 为反滤层,作用是滤土排水,保证台背后土体的水分能够通畅排除,同时能够有效防止渗流口土体的流失。
4、1)泥浆池周围要设置防护栏杆、安全警示标志、夜间应设置警示灯; 2)门口应设置值班室和门卫,非施工人员严禁入内;3)施工现场围挡要采取硬质围挡封闭管理。4)加强对施工人员的安全教育。
5、桥头搭板。作用是防止由于桥端与道路连接部分发生不均匀沉降而造成桥头跳车现象,降低桥梁的使用年限。
转载请注明原文地址:https://www.tihaiku.com/caiwukuaiji/2242405.html
本试题收录于: 注册税务师题库5127分类

最新回复(0)
