背景资料: 某公司承建一座桥梁工程。该桥上部结构为16×20m 预应力混凝土空
背景资料: 某公司承建一座桥梁工程。该桥上部结构为16×20m 预应力混凝土空
免费题库
2022-08-02
120
问题

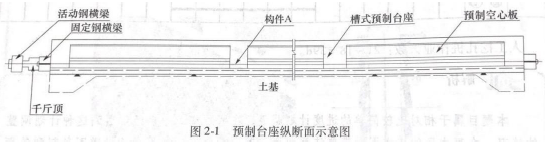

背景资料:某公司承建一座桥梁工程。该桥上部结构为16×20m 预应力混凝土空心板、每跨布置空心板30 片。进场后,项目编制了实施性总体施工组织设计,内容包括:(1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座、横向连续设置8 条预制台座,每条台座1 次可预制空心板4 片,预制台座构造如图A 所示。
(2)将空心板的预制工作分解成①清理模板、台座,②涂刷隔离剂,③钢筋、钢绞线安装,④切除多余钢绞线,⑤隔离套管封堵,⑥整体放张,⑦整体张拉,⑧拆除模板,⑨安装模板,⑩浇筑混凝土,?养护,?吊运存放等12 道施工工序,并确定了施工工艺流程如图所示。(注:①~?为各道施工工序代号)
(3)计划每条预制台座的生产(周转)效率平均为10 天,即考虑各条台座在正常流水作业节拍的情况下,每10 天每条预制台座均可生产4 片空心板。(4)依据总体进度计划空心板预制80 天后。开始进行吊装作业吊装进度为平均每天吊装8 片空心板。问题:1.根据据图2-1 预预制台座的结构形式,指出该空心板的预应力体系属于哪种形式?写出结构A 的名称。2.写出图2-2 中空心板施工工艺流程框图中施工工序B、C、D、E、F、G 的名称。(选用背景资料给出的施工工序的①~?的代号或名称作答)3.列式计算完成空心板预制所需天数。4.空心板预制进度能否满足吊装进度的需要?说明原因。
选项
答案
解析
1.该空心板的预应力体系属于先张法;A 的名称是钢绞线。
2.B:② ;C:⑤ ;D:⑦; E: ⑩; F: ;G:⑥
(1)空心梁板的数量:16×30=480 片
每10 天预制梁数量:4×8=32 片
空心梁板预制所需天数:480÷32×10=150 天
3.空心梁板预制进度不能满足吊装进度的需要。
原因:因为在80 天来时吊装空心梁板时,预制完成预应力梁还需要70 天;吊装梁需要工期为480÷8=60 天,小于70 天,所以预制进度不能满足吊装进度要求。
转载请注明原文地址:https://www.tihaiku.com/caiwukuaiji/2242306.html
本试题收录于:
注册税务师题库5127分类
注册税务师
5127
相关试题推荐
塔架制作属于金属结构工程范围,其中不包括()内容。A:焊接 B:焊缝检查
不同结构形式的油罐中,既能有效防止风、沙、雨雪或灰尘侵入,又使液体无蒸发空间,减
依据《通用安装工程工程量计算规范》GB50856-2013的规定,高压管道检验编
在小于-150℃低温深冷工程的管道中,较多采用的管材为()。A:钛合金管 B
依据《通用安装工程量计算规范》GB50856-2013的规定,风管工程量中风管长
通风工程中,当排出的风是潮湿空气时,风管制作材料宜采用()。A:钢板 B:玻
在通风空调工程中,气力输送系统按其装置的形式和工作特点可分为()。A:分离式
通风工程中,不属于全面通风的是()A:稀释通风 B:单向流通风 C:双向流
根据《民用安装工程工程量计算规范》,下列项目以:“m”为计量单位的是()。A:
在通风工程中,风管安装连接后,在刷油、绝热前应按规范进行严密性试验和()。A:
随机试题
"ZoologyClass"[img]2012q1/ct_etoefm_etoeflistz_1165_20121[/img][br]Inthele
Haveyoueverthoughtaboutinventingsomething?Wereyouworriedthatyour
Nextyear,ifallgoesasplanned,thelargestmakerofpersonalcomputersi
男中音歌唱家,医学博士,擅长演唱意大利歌曲。对咽音练声技法有系统的研究,著有《歌
信贷档案采取的管理模式不包括()A.分段管理 B.专人负责 C.按时交
阅读某教师的教学叙事片段,按要求答题。 近年来,我发现学生的理性思维能力在
建设项目绩效审计中,对建设项目管理功能的审查与评价主要包括( )的审查与评价。
A.F值B.F值C.Z值D.D值E.T值在一定温度下杀灭微生物90%所需的灭菌时
患者,女性,10岁,发作性双眼瞪视不动,呼之不应,每周3~4次,每次15秒左右,
A.0.6 B.0.7 C.0.8 D.0.9
最新回复
(
0
)
