案例1 背景资料: 某项目部承建一项新建城镇道路工程,指令工期100d。开工

最全题库2022-08-02  34

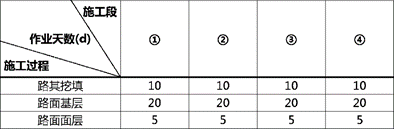

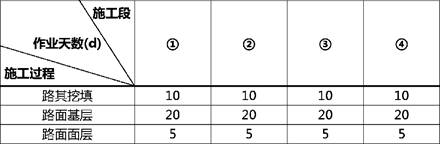

问题 案例1背景资料:某项目部承建一项新建城镇道路工程,指令工期100d。开工前,项目经理召开动员会,对项目部全体成员进行工程交底,参会人员包括"十大员",即:施工员、测量员、A、B、资料员、预算员、材料员、试验员、机械员、标准员。道路工程施工在雨水管道主管铺设、检查井砌筑完成、沟槽回填土的压实度合格后进行。项目部将道路车行道施工分成四个施工段和三个主要施工过程(包括路基挖填、路面基层、路面面层),每个施工段、施工过程的作业天数如表1-1.工程部按流水作业计划编制的横道图如表1-2,并组织施工,路面基层采用二灰混合料,常温下养护7d。在路面基层施工完成后,必须进行的工序还有C、D,然后才能进行路面面层施工。表1-1施工段、施工过程及作业天数计划表问题:1.写出"十大员"中A、B的名称。问题:2.按表1-1、表1-2所示,补画路面基层与路面面层的横道图线(将表1-2复制到答题卡上作画,在试卷上作答无效)。确定路基挖填与路面基层之间及路面基层与路面面层之间的流水步距。3.该项目计划工期为多少天?是否满足指令工期。4.如何对二灰混合料基层进行养护?5.写出主要施工工序C、D的名称。

选项

答案

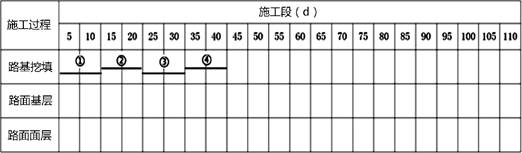

解析 1、安全员、质检员。从该题可以看出,该施工组织为无节奏流水,其特点为每个施工段的流水节拍均不相等,每个施工过程的不同流水段存在最大公约数。求解流水步距的方法为“累计相加,错位相减取大值”。一般情况下,对于不窝工,让同一个工序的不同施工段累计相加;对于无多余间歇,让同一个施工段的不同工序累计相加。问题:答案:10 20 30 40—20 40 60 80=10 0-10-20-80故路基填挖和路面基层之间的流水步距为10问题:答案:20 40 60 80—5 10 15 20=20 35 50 65-20故路面基层和路面面层之间的流水步距为65+7(养护技术间歇)=723.从上述网络图可以看出,计划工期为10+72+20=102天,不满足指令工期。4.从题干可以看出,基层采用材料为二灰混合料。二灰混合料的养护采用温养,始终保持表面潮湿,也可采用沥青乳液和沥青下封层进行养护,养护期视季节而定,常温下不宜小于7d。5.从案例背景“在路面基层施工完成后,必须进行的工序还有C、D,然后才能进行路面面层施工。”可以看出主要考查基层施工程序。C应为养护,D应为透层施工。
