某基础工程可划分为基坑开挖、混凝土垫层、砌基础、回填土四个施工过程。在施工中分三

考试题库2022-08-02  24

问题 某基础工程可划分为基坑开挖、混凝土垫层、砌基础、回填土四个施工过程。在施工中分三个施工段组织流水作业,各个施工过程在各流水段上的流水节拍如下表所示:根据以上资料,回答下列问题:该基础工程各个施工过程之间的流水步距分别为()天。A.2B.4C.5D.9

选项 A.2
B.4
C.5
D.9

答案 ACD

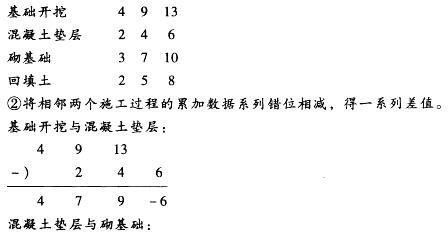

解析 采用最简便、易掌握的“潘特考夫斯基法”来确定相邻专业工作队之间的流水步距,其步骤如下:①累加各施工过程的流水节拍,形成累加数据系列。③取差值中的最大者作为该两个相邻施工过程之间的流水步距(Ki,i+1),基础开挖与混凝土垫层K=9,混凝土垫层与砌基础K=2,砌基础与回填土K=5。
