关于下列双代号网络计划(计算工期等于计划工期,单位:天),说法正确的是(  )。

admin2022-08-02  18

问题 关于下列双代号网络计划(计算工期等于计划工期,单位:天),说法正确的是(  )。A.关键线路有2 条B.A 工作的自由时差是2 天C.G 工作是关键工作D.I 工作的最迟开始时间为10

选项 A.关键线路有2 条
B.A 工作的自由时差是2 天
C.G 工作是关键工作
D.I 工作的最迟开始时间为10

答案 C

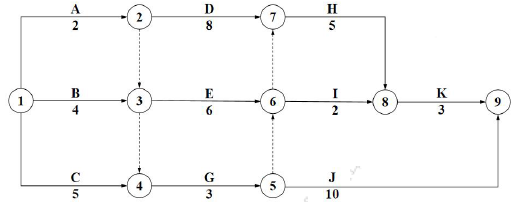

解析 关键线路有三条,如图所示:
