某工程项目由 A、 B、 C、 D 四个分项工程组成, 采用工程量清单招标确定中

资格题库2022-08-02  37

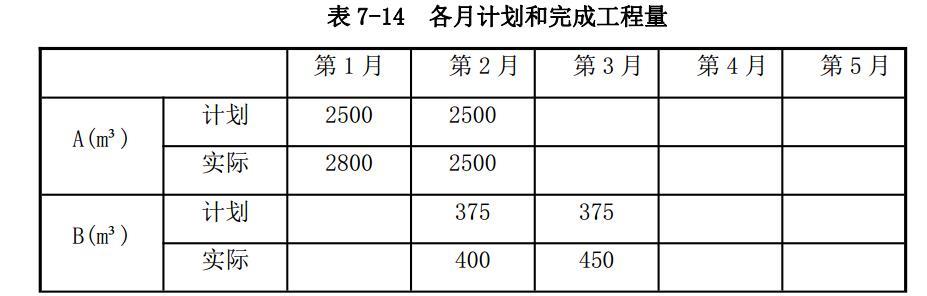

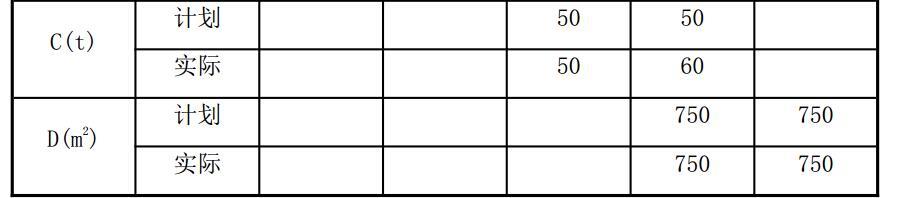

问题 某工程项目由 A、 B、 C、 D 四个分项工程组成, 采用工程量清单招标确定中标人, 合同工期 5 个月。 承包人费用部分数据见表 7-13。合同中有关费用支付条款如下:(1)开工前发包人向承包人支付合同价(扣除措施费和暂列金额)的 15%作为材料预付款。 预付款从工程开工后的第 2 个月开始分 3 个月均摊抵扣。(2)工程进度款按月结算, 发包人按每次承包人应得工程款的 90%支付。(3)通用措施项目工程款在开工前和材料预付款同时支付;专业措施项目在开工后第1个月末支付。(4)分项工程累计实际完成工程量偏差超过计划完成工程量的 10%时, 该分项工程超出或减少部分的工程量的综合单价调整系数为 0.95(或 1.05)。(5)承包人报价管理费率取 10%(以人工费、 材料费、 机械费之和为基数), 利润率取 7%(以人工费、材料费、 机械费和管理费之和为基数)。(6)规费综合费率 7.5%(以分部分项工程费、 措施项目费、 其他项目费之和为基数), 增值税 10%。(7)竣工结算时, 发包人按总造价的 3%预留质量保证金。各月计划和实际完成工程量如表 7-14 所示。施工过程中, 4 月份发生了如下事件:(1)发包人确认某项临时工程计日工 50 工日, 综合单价 60 元/工日; 所需某种材料 120 ㎡, 综合单价 100 元/㎡。(2)由于设计变更, 经发包人确认的人工费、 材料费、 机械费共计 30000 元(1)工程合同价为多少元?(2)材料预付款、 开工前发包人应拨付的措施项目工程款为多少元?(3)1~4 月每月发包人应拨付的工程进度款各为多少元?(4)5 月份办理竣工结算, 工程实际总造价和竣工结算款各为多少元?

选项

答案

解析 1.分部分项工程费用: 5000×50+750×400+100×5000+1500×350 =1575000 元
措施项目费: 110000 元
暂列金额: 100000 元
工程合同价: (1575000+110000+100000)×(1+7.5%)×(1+10%)=2110763 元
2.材料预付款: 1575000×(1+7.5%)×(1+10%)×15%=279366 元
开工前发包人应拨付的措施项目工程款: 60000×(1+7.5%)×(1+10%)×90%=63855 元
3.1)第 1 个月承包人完成工程款:
(2800×50+50000)×(1+7.5%)×(1+10%)=224675 元
第 1 个月发包人应拨付的工程款为: 224675×90%=202208 元
2)第 2 个月 A 分项工程累计完成工程量: 2800+2500=5300m3
(5300-5000)÷5000=6%<10%
承包人完成工程款: (2500×50+400×400)×(1+7.5%)×(1+10%)=337013 元
第 2 个月发包人应拨付的工程款为: 337013×90%-279366÷3=210190 元
3)第 3 个月 B 分项工程累计完成工程量: 400+450=850m3
(850-750)÷750=13.33%>10%
超过 10%部分的工程量: 850-750×(1+10%)=25m3
超过部分的工程量结算综合单价: 400 元/m3×0.95=380 元/m3
B 分项工程款: [25×380+(450-25)×400]×(1+7.5%)×(1+10%)=212259 元
C 分项工程款: 50×5000×(1+7.5%)×(1+10%)=295625 元
承包人完成工程款: 212259+295625=507884 元
第 3 个月发包人应拨付的工程款为: 507884×9026-279366÷3=363974 元
4)第 4 个月 C 分项工程累计完成工程量: 50+60=110m3, (110-100)÷100=10%
承包人完成分项工程款: (60×5000+750×350)×(1+7.5%)×(1+10%)=665156 元
计日工费用: (50×60+120×100)×(1+7.5%)×(1+10%)=17738 元
变更款: 30000×(1+10%)×(1+7%)×(1+7.5%)×(1+10%)=41754 元
承包人完成工程款: 665156+17738+41754=724648 元
第 4 个月发包人应拨付的工程款为: 724648×90%-279366÷3=559061 元
4.1)第 5 个月承包人完成工程款: 350×750×(1+7.5%)×(1+10%)=310406 元
2)工程实际造价:
60000×(1+7.5%)×(1+10%)+(224675+337013+507884+724648+310406)=2175576 元
3)竣工结算款:
2175576×(1-3%)-(279366+63855+202208+210190+363974+559061)=431654.72 元
