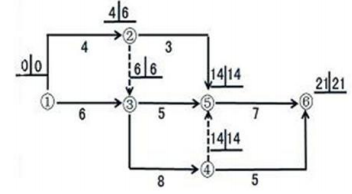

某工程双代号网络计划如下图所示,图中已标出的各个节点的最早时间和最迟时间,该计划
某工程双代号网络计划如下图所示,图中已标出的各个节点的最早时间和最迟时间,该计划
admin
2022-08-02
91
问题
某工程双代号网络计划如下图所示,图中已标出的各个节点的最早时间和最迟时间,该计划表明( )。
A.工作1-2的自由时差为2B.工作2-5的总时差为7C.工作4-6的总时差为零D.工作3-5为关键工作
选项
A.工作1-2的自由时差为2
B.工作2-5的总时差为7
C.工作4-6的总时差为零
D.工作3-5为关键工作
答案
B
解析
本题考查的是双代号网络计划时间参数的计算。关键线路为①→③→④→⑤→⑥。选项A错误,工作1-2的自由时差=4-0-4=0;选项C错误,工作4-6的总时差=21-14-5=2;选项D错误,工作3-5不是关键工作。
转载请注明原文地址:https://www.tihaiku.com/jzgc/317440.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
商品的市场需求是指,在一定时间内和一定价格条件下()。A.消费者的消费欲望 B
就失业类型而言,因劳动者找到适合自己偏好和技能的工作需要一定时间而引起的失业属于
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,长
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,黄
《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》提出了以
从职能部门、地方政府以及时间三个维度来看,我国已经构建了比较完善的扶贫战略与政策
到( )年,通过大力实施重要生态系统保护和修复重大工程,全面加强生态保护和修复工
《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》以统筹山水
《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》(以下简称
按照短期政策与长期政策衔接配合的要求,年度计划要明确()的年度实施要求。A.重大
随机试题
Althoughmanymodificationshavebeenmadeinit,thegameknownintheUnitedS
以下应当列入人口调查的是()。A.无户籍无房产的流动人口 B.无户籍但长住
以下关于高速以太网的叙述中,()是正确的。A.高速以太网是指速率达到或超过100
下列关于结肠癌的描述,错误的是()A.好发于降结肠 B.绝大多数结肠癌是
注意缺陷多动障碍的病因是A.病因不明确 B.与受惊有关 C.与遗传有关 D
自学的优点包括( )。A.费用低 B.不影响工作 C.学习者自主性强 D
B
下列降水系统平面布置的规定中,正确的有()。A.面状降水工程降水井点宜沿降水区
下说法哪项不正确 A.足月儿血清胆红素B.生后24小时内出现黄疸为病理性黄疸
下列建设工程项目的风险中,属于经济与管理风险的是()。 A.人身安全
最新回复
(
0
)
