某水库除险加固工程内容有: (1)溢洪道的闸墩与底板加固,闸门更换; (2)
某水库除险加固工程内容有: (1)溢洪道的闸墩与底板加固,闸门更换; (2)
免费题库
2022-08-02
194
问题

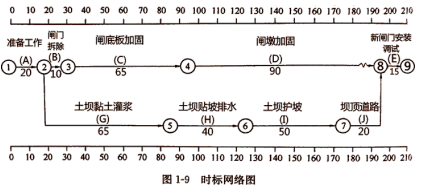

某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换;(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下图所示(单位:D)。施工过程中发生如下事件:

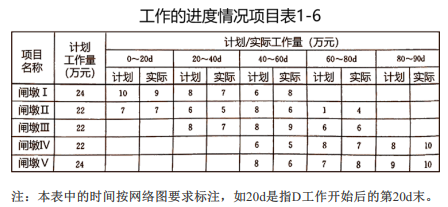

【事件】事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。事件4:D工作的实际进度如下表:
【问题】1、指出计划工期和关键线路,指出A工作和C工作的总时差。2、分别指出事件1~事件3的责任方,并说明影响计划工期的天数。3、根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量4、除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天延期要求?
选项
答案
解析
1、计划工期为210d。关键线路为A、G、H、I、J、E。A工作的总时差为0。C工作的总时差10d。
A工作为关键工作,总时差为0,D工作的总时差为10d,C工作的总时差=10+0=10
2、事件1的责任方是发包人,使计划工期拖延5d。
事件2的责任方是承包人,延误77-65=12d,C工作的总时差为10d,所以影响计划工期2d(12-10)
事件3的责任方是承包人,使计划工期拖延2d。
3、D工作第60天末计划应完成的累计工作量=(10+8+6+7+6+8+8+8+6+8)万元=75万元。
实际已完成的累计工作量=(9+7+8+7+5+6+7+9+5+6)万元=69万元。
D工作计划总工作量=(24+22+22+22+24)万元=114万元。
60d末D工作计划完成的累计工作量占计划总工作量的百分比=75÷114×100%=65.80。
60d末D工作实际完成的累计工作量占计划总工作量的百分比=69÷114×100%=60.53%。
实际比计划拖欠工作量占计划总工作量的5.3%。
4、
线路A→B→C→D→E持续时间为25+10+77+90+17=219d
工程施工的实际工期210+5+2+2=219天。
因为事件一为非承包人原因,承包人可向发包人提出5d的延期要求。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2722059.html
本试题收录于:
监理案例分析水利工程题库监理工程师分类
监理案例分析水利工程
监理工程师
相关试题推荐
工程师甲根据其单位指派开发出某种碳酸饮料配方后,单位对该配方采取了全面的保密措施
市场准入监管中对银行类金融机构的监管内容有哪些?
银行业市场准入监管的内容有()。A.审批注册地点 B.审批注册机构 C.
存款准备金率工具的主要内容有()。A.规定存款准备金计提的基础 B.规定法
中国进出口银行的业务包括()。A.进出口信贷 B.对外承包工程贷款 C.
金融服务实体至少包括()方面的内容。A.支持国家战略性、重大工程 B.
国际工程承包采用工程总承包,据了解该项目政局不稳定,自然灾害严重,外汇汇率变动大
简述工程监理的三个作用。
简述国内推行的全过程工程咨询服务模式包括哪三种?
简述工程索赔产生的五个原因
随机试题
Lookatthechartsbelow.Theyshowthestockmarketindexfor8regionsinChin
Jazzhasbeencalled"theartofexpressionsettomusic".Ithasfunctioned
10WaysObamaCouldFightClimateChange[A]Oneofthebiggests
砌体灰缝砂浆应密实饱满,砖墙水平灰缝的砂浆饱满度不得低于()。A.60%
A.W=3.84kg/h,Q=1.95kW B.W=6.95kg/h,Q=2.
某患者,扁桃体手术后,为预防出血,最好的方法是A.患者取半坐位 B.颈部用冰囊
根据《碾压式土石坝设计规范》(DL/T5395—2007),对土石坝坝基采用混
某企业为增值税一般纳税人,其适用税率为13%,2019年5月该企业销售额为800
井下作业场所空气粉尘中游离SiO2。含量超过10%时,总粉尘的最高允许浓度不得大
(2017年真题)依据《危险化学品输送管道安全管理规定》,在危险化学品管道专用隧
最新回复
(
0
)
