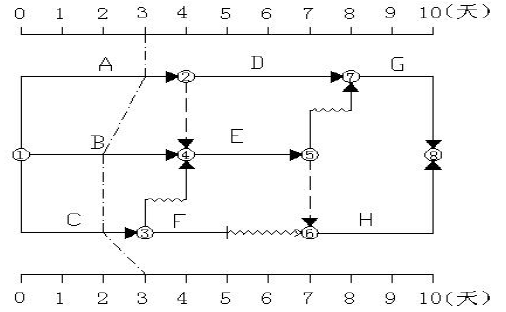

某分部工程时标网络计划如下图所示,当计划执行到第三天结束时检查,实际进度前锋线如

练习题库2022-08-02  26

问题 某分部工程时标网络计划如下图所示,当计划执行到第三天结束时检查,实际进度前锋线如图所示,检查结果表明(  )。A.工作A、B 不影响工期,工作C 影响工期1 天B.工作A、B.C 均不影响工期C.工作A 进度正常,工作C 不影响工期,工作B 影响工期1 天D.工作A 进度正常,工作B.C 各影响工期1 天

选项 A.工作A、B 不影响工期,工作C 影响工期1 天
B.工作A、B.C 均不影响工期
C.工作A 进度正常,工作C 不影响工期,工作B 影响工期1 天
D.工作A 进度正常,工作B.C 各影响工期1 天

答案 C

解析 根据分析图上关键线路为A-D-G,按照前锋线定义工作A 进度正常,工作C 不影响工期,工作B 影响工期1 天。
