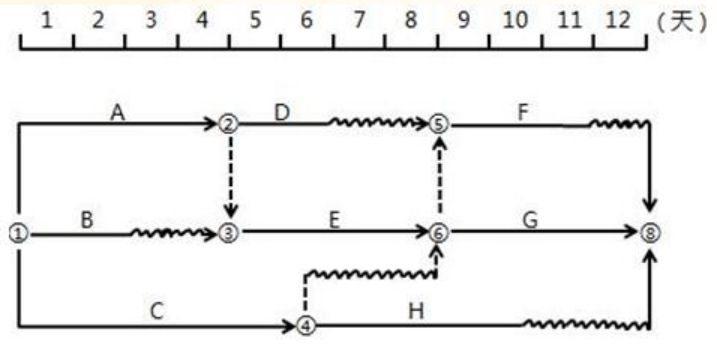

某工程双代号时标网络计划如下图所示,由此可得正确的结论有(  )。 A.工作A

admin2022-08-02  27

问题 某工程双代号时标网络计划如下图所示,由此可得正确的结论有(  )。A.工作A为关键工作B.工作B的自由时差为2天C.工作C的总时差为零D.工作D的最迟完成时间为第8天E.工作E的最早开始时间为第2天

选项 A.工作A为关键工作
B.工作B的自由时差为2天
C.工作C的总时差为零
D.工作D的最迟完成时间为第8天
E.工作E的最早开始时间为第2天

答案 AB

解析 本题考查的是双代号时标网络计划及新横道图。选项C错误,工作C的总时差为2天;选项D错误,工作D的最迟完成时间为第9天;选项E错误,工作E的最早开始时间为第5天。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2719996.html

最新回复(0)
