某水利工程双代号网络计划如下图所示(时间单位为天),若计算工期等于计划工期,则工
某水利工程双代号网络计划如下图所示(时间单位为天),若计算工期等于计划工期,则工
admin
2022-08-02
69
问题

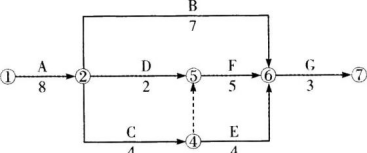

某水利工程双代号网络计划如下图所示(时间单位为天),若计算工期等于计划工期,则工作F的总时差和自由时差分别为( )天。
A.0:0B.1;0C.0;1D.1;1
选项
A.0:0
B.1;0
C.0;1
D.1;1
答案
A
解析
双代号网络图中,自始至终全部由关键工作组成的线路或线路上各工作持续时间之和最长的线路应为关键线路。关键线路的持续时间之和即为总工期。根据题干,关键线路为A—C—F—G,该工程的总工期为8+4+5+3=20(天)。工作F处于关键线路上,工作F的总时差和自由时差均为0。
转载请注明原文地址:https://www.tihaiku.com/jzgc/2719755.html
本试题收录于:
目标控制水利工程题库监理工程师分类
目标控制水利工程
监理工程师
相关试题推荐
建设单位对某项目实行施工招投标,建设单位的招标文件5月8日开始发售招标文件,到5
建设单位进行工程总承包,公开招标。 事件1:建设单位编制招标文件要求:①工
装配式建筑评价以()为计算和评价单位。A.建筑组团 B.单体建筑 C.不同
下列各项属于工程监理单位设计阶段的服务的是()。A.分析可能发生索赔的原因,
在工程网络计划执行过程中,如果只发现工作P出现进度拖延,且拖延的时间超过其总时差
进度控制的目标是在满足投资和质量要求的前提下,力求使整个建设工程按计划的时间动用
工程监理单位组建项目监理机构时的首要工作是()。A.制定监理工作流程 B.
工程项目进度计划的执行检查中发现,工作D的实际进度拖后了3周,则工作D()。
采用网络计划编制该项目进度计划的优点主要为()。 A.比甘特横道计划更形象
施工图预算是以()为单位编制。A.单项工程 B.单位工程 C.分部工程
随机试题
Theparentsweretoldthat______(孩子们得到了很好的照顾).theirchildrenweretakengoodc
( )整体负责旅游景区质量等级划分与评定的工作。A.省级旅游景区质量等级评定委
产前B超检查不告诉婴儿性别属于( )。A.权利 B.良心 C.保密 D.
()是中世纪晚期最重要的复调体裁。A.平行奥尔加农 B.孔杜克图斯 C.奥
为避免儿童因模仿影视作品的反面人物而形成不良品德,根据班杜拉的社会学习理论,下列
泰勒制所阐明的原理包括()。 A.实行职能制或直线职能制 B.挑选一流的工
下列关于单位协定存款计息规则的表述,正确的有()。A.超过基本存款额度的存款按
为什么说学校教育在人的身心发展中起主导作用?
对于甲减患者黏液性水肿昏迷的治疗,首选药物是A.T4 B.T3 C.L-T4
可用于流行性乙型脑炎早期诊断的实验室检查是 A.补体结合试验 B.血凝抑制试
最新回复
(
0
)
