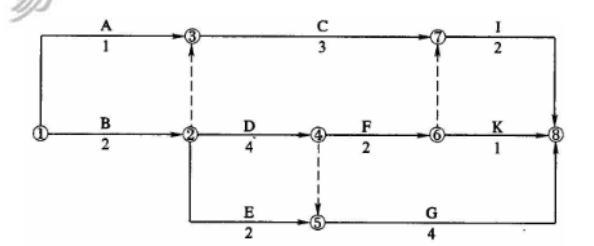

某设备工程项目业主与承包商按FIDIC《生产设备和设计一施工合同条件》签订成套设备安装调试合同。业主委托某监理单位对安装调试过程进行监理。承包合同约定工期为10个月,开工前承包商将设备安装调试进度计划报项目监理机构审批,经批准的进度计划(单位:月)如下图所示。
设备安装调试过程中发生如下事件: 事件1:进度计划批准后,业主提出在E工作之后,K、I工作之前增加一个子项目,子项目计划作业时间为3个月。为此,承包商向监理工程师提出延长合同工期1个月。该子项目直接工程费为1 500万元,措施费率为5%,间接费率为12%,利润率为7%,综合计税系数为3.48%。 事件2:因业主现场拆迁滞后,导致A工作推迟2个月开始,承包商提出索赔内容如下: ①延长合同工期1个月; ②A工作延期2个月的窝工费用补偿; ③C工作延期2个月的窝工费用补偿。 事件3:A工作完成后,因业主提供安装图纸延期,致使C工作推迟3个月开工。承包商向监理工程师提出延长合同工期3个月的要求,监理工程师以C工作推迟了3个月未超过其总时差为由拒绝承包商的要求。 事件4:项目具备竣工试验条件后,业主确定了竣工试验的时间并提前21天通知了承包商,同时要求监理工程师做好协助工作。 问题:事件1中,监理工程师是否应同意承包商提出延长合同工期的要求,并说明理由。计算所增加子项目的工程价款。
选项
事件1中,监理工程师是否应同意承包商提出延长合同工期的要求,并说明理由。计算所增加子项目的工程价款。
答案
解析
(1)不同意。
理由:根据题图5-1,E工作最早完成时间为第4个月末,若新增项目此时开工,并不影响K、I工作的计划开始时间,因此不影响总工期。
(2)增加子项目工程款=1 500(1+5%)(1+12%)(1+7%)(1+3.48%)=1 953.16(万元)
转载请注明原文地址:https://www.tihaiku.com/jzgc/2540431.html
本试题收录于:
设备监理综合实务与案例分析题库设备监理师分类
设备监理综合实务与案例分析
设备监理师
相关试题推荐
根据母线和电气设备布置的高度与类型,屋外配电装置可分为中型、高型、半高型和
对于屋外配电装置当风速超过()时,直采取降低电气设备的安装高度A.20m/s
为了运输设备和消防的需要,应在主要设备近旁铺设行车道路。大、中型变电站内一般
根据电气主接线的要求,由开关电器、母线、保护和测量设备以及必要的辅助设备和建筑物
配电装置不包括下列哪些设备()A.开关设备 B.联接母线 C
对电器设备电晕的要求时电器及金具在最高工作电压下,不出现电晕()
对于用熔断器保护的电气设备,可以不校验动、热稳定性。()
关于主设备选择的一般原则,下列各项说法正确的是()A.应力求技术先进,全适用
为了减少噪音对工作场所和周圈居民的影响,要求在距电气设备2m处的连续性噪音水
额定电压为110kV的系统中,电气设备允许最高工作电压(即设备的额定电压)为
随机试题
(1)BeingtoldIwouldbeexpectedtotalkhere,Iinquiredwhatsortoftalk
PASSAGETHREE[br]Whywouldmanyyoungpeopleprefertoworkforanewventure?
关于我国保险法对损失补偿原则的相关规定,说法正确的有()。A.财产保险合同属
凡涉及人身健康和生命财产安全、国家和生态环境安全以及经济社会管理基本需要的,应制
既可用治咽喉肿痛,又能用于痰盛咳喘的药物是A、射干 B、薄荷 C、山豆根
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性: A.如
健康成人若失血量达多少毫升时,应输入浓缩红细胞? A.400mlB.50
客户甲因要长期出国居住,决定把其在期货公司的账户和所有权益转让给朋友乙。期货公司
利用横道图表示建设工程进度计划的优点有()。A.明确反映关键线路 B.明确反映
高强混凝土与普通混凝土相比,说法正确的有( )。A、高强混凝土的延性比普通混凝土
最新回复
(
0
)
