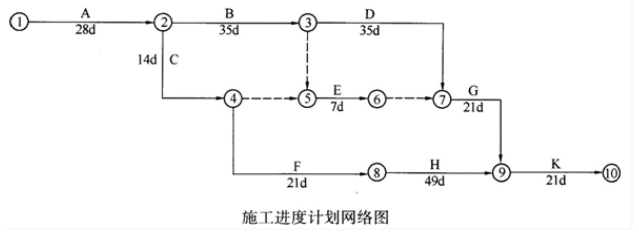

某矿业工程施工进度计划网络图如下图所示: 施工中发生了以下事件: 事件1:A
某矿业工程施工进度计划网络图如下图所示: 施工中发生了以下事件: 事件1:A
admin
2022-08-02
86
问题
某矿业工程施工进度计划网络图如下图所示:施工中发生了以下事件:事件1:A工作因设计变更停工10d;事件2:B工作因施工质量问题返工,延长工期7d;事件3:E工作因建设单位供料延期,推迟3d施工。在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数
据见下表:
问题1.本工程计划总工期和实际总工期各为多少天2.施工总承包单位可否就事件1~3获得工期索赔分别说明理由。3.计算截止到第110d的合计BCWP值。4.计算第110d的成本偏差CV值,并做CV值结论分析。5.计算第110d的进度偏差SV值,并做SV值结论分析。
选项
答案
解析

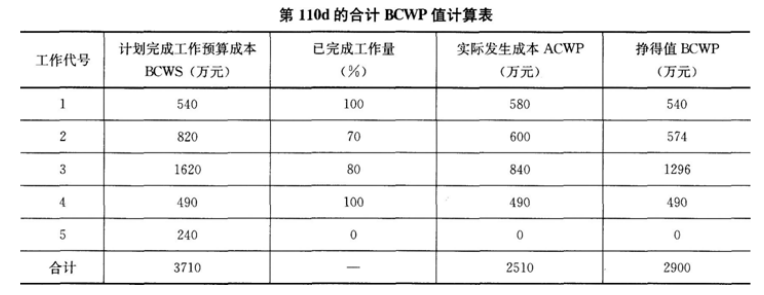

1.本工程计划总工期=28+35+35+21+21=140d,实际总工期=140+10+7=157d。2.施工总承包单位可否就事件1~3获得工期索赔的判定及其理由:事件1可以获得工期索赔。理由:A工作是因设计变更而停工,应由建设单位承担责任,且A工作属于关键工作。事件2不可以获得工期索赔。理由:B工作是因施工质量问题返工,应由施工总承包单位承担责任。事件3不可以获得工期索赔。理由:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3d未超过其总时差。3.计算截止到第110d的合计BCWP值(见下表):
截止到第110d的合计BCWP值为2900万元。4.第110d的成本偏差CV=BCWP-ACWP=2900-2510=390万元。CV值结论分析:由于成本偏差为正,说明成本节约390万元。5.第110d的进度偏差SV=BCWP-BCWS=2900-3710=-810万元。SV值结论分析:由于进度偏差为负,说明进度延误了810万元。
转载请注明原文地址:https://www.tihaiku.com/jzgc/251162.html
本试题收录于:
二建矿业工程实务题库二级建造师分类
二建矿业工程实务
二级建造师
相关试题推荐
某成品油转输站汽油储罐检查施工,开挖出30m3含有2%和40m3含有5%的泥土,
某废水处理站工艺流程图如图所示。产生固体废物的排污节点有( )。 A.均质池
在油气开采项目的施工期,土建工程的生态保护应重点关注( )。A.动物栖息地破坏
生态影响型项目工程分析中环境保护方案分析的内容有( )。A.施工和运营方案合理
公路项目某桥梁拟跨越敏感水体,水环境影响评价的工程分析应考虑( )。A.施工方
某高速公路建设项目工程分析应包括的时段有( )。A.施工准备期 B.施工期
环境监测计划应包括污染源监测计划和( )。A.质量检测成本计划 B.环境风险
某铁路工程施工中改变一处车站选址,整体项目竣工环境保护验收生态调查应包括( )
输油管线工程建设过程中,减少工程施工对植被影响的重要措施是( )。A.加快施工
某需进行打桩作业的建设项目位于越冬鸟类栖息地附近,施工期打桩作业时间不应安排在(
随机试题
(36)havegreetedQueenElizabethⅡassheappearedoutside(37)inapinksuit
IspentMondaymorningataspeedawarenesscourse,whereasIhadbeendispa
Inrecentyears,therehasbeenanincreasingawarenessoftheinadequacies
党政机关的行文关系有()。A.逐级行文、多级行文、直贯到底的行文 B.上行文
土工合成材料的主要功能有()。A.加筋 B.隔离 C.防渗 D.排水
6岁男孩,平时不发绀,曾多次患肺炎并发心力衰竭。胸骨左缘第2肋间有响亮的连续性机
阅读《生命的意义》课堂导人,按要求回答问题。 在学习课文之前,我们先交流一
由消防控制室接地板引至各消防电子设备的专用接地线应选用铜芯绝缘导线,其线芯横截面
全国生态脆弱区保护规划的具体任务是( )。A.加强生态保育,促进生态脆弱区修复
下列关于钢筋的混凝土保护层厚度的说法中正确的是( )。A.当受拉区主筋的混凝土
最新回复
(
0
)
